Xây dựng một ngôi nhà phố là khoản đầu tư tích lũy lớn của cả gia đình, nhưng phần lớn gia chủ lần đầu làm nhà thường dành gần hết thời gian để chọn mẫu mặt tiền hoặc so sánh đơn giá trên mỗi mét vuông mà bỏ trống 3 tuyến phòng thủ quan trọng nhất: Pháp lý trước khởi công, kiểm soát dòng tiền theo hợp đồng và nghiệm thu chất lượng khuất lấp. Thực tế thi công cho thấy mọi rủi ro khi xây nhà không tự nhiên xuất hiện giữa chừng mà đều bắt nguồn từ những lỗ hổng ngay ở bước ký kết ban đầu. Bài viết tổng hợp dưới góc nhìn nội bộ của Xây Dựng Thiện Gia sẽ bóc tách toàn diện 15 những rủi ro khi xây nhà lớn nhất khi tự xây hoặc xây nhà trọn gói, đồng thời gắn mỗi rủi ro với 1 điều khoản khóa trong hợp đồng và 1 bước kiểm tra thực tế tại công trường.

Tóm tắt nhanh 3 nhóm rủi ro cốt lõi cho chủ nhà:

  • Nhóm 1 - Pháp lý, hàng xóm và an toàn (Rủi ro 1 đến 5): Khởi công khi chưa đủ điều kiện pháp lý, thi công sai giấy phép bị đình chỉ, hiểu sai 4 điều kiện tự thiết kế theo khoản 2 Điều 10 Nghị định 207/2026/NĐ-CP, đào móng gây nứt nhà liền kề (Tranh chấp hàng xóm) và tai nạn lao động tại công trường.
  • Nhóm 2 - Tài chính, tạm ứng và tiến độ (Rủi ro 6 đến 10): Bẫy báo giá rẻ cắt bớt hạng mục ngầm gây Phát sinh, phụ lục vật tư ghi chữ "tương đương", ứng tiền vượt khối lượng thực tế, bán thầu hoặc nhà thầu bỏ ngang công trình, và chậm tiến độ kéo dài.
  • Nhóm 3 - Chất lượng kết cấu, vật tư và hậu mãi (Rủi ro 11 đến 15): Nạn Bớt xén vật tư phần thô khuất lấp, tráo dây điện và ống nước âm tường, quét chống thấm 1 lớp đối phó gây thấm nứt sớm, thi công lệch bản vẽ và chối bỏ trách nhiệm Bảo hành sau bàn giao.
  • Nguyên tắc chặn rủi ro tận gốc: Mỗi rủi ro chỉ được triệt tiêu khi được khóa đồng thời bằng 1 điều khoản cụ thể trong Hợp đồng xây dựng (kèm phụ lục vật tư, bộ bản vẽ kỹ thuật) và 1 bước nghiệm thu hiện trường trước khi giải ngân từng đợt.
  • Chuẩn kiểm soát minh bạch tại Xây Dựng Thiện Gia: Chốt cứng phụ lục vật tư ngay Bước 3 ký hợp đồng (tạm ứng Đợt 1 là 10%), bàn giao trọn bộ hồ sơ kỹ thuật ở Bước 4 (25 đến 35 ngày làm việc) và giải ngân 6 đợt gắn liền biên bản nghiệm thu thực tế, kèm bảo hành 5 năm kết cấu, 1 năm chống thấm, 12 tháng hoàn thiện.

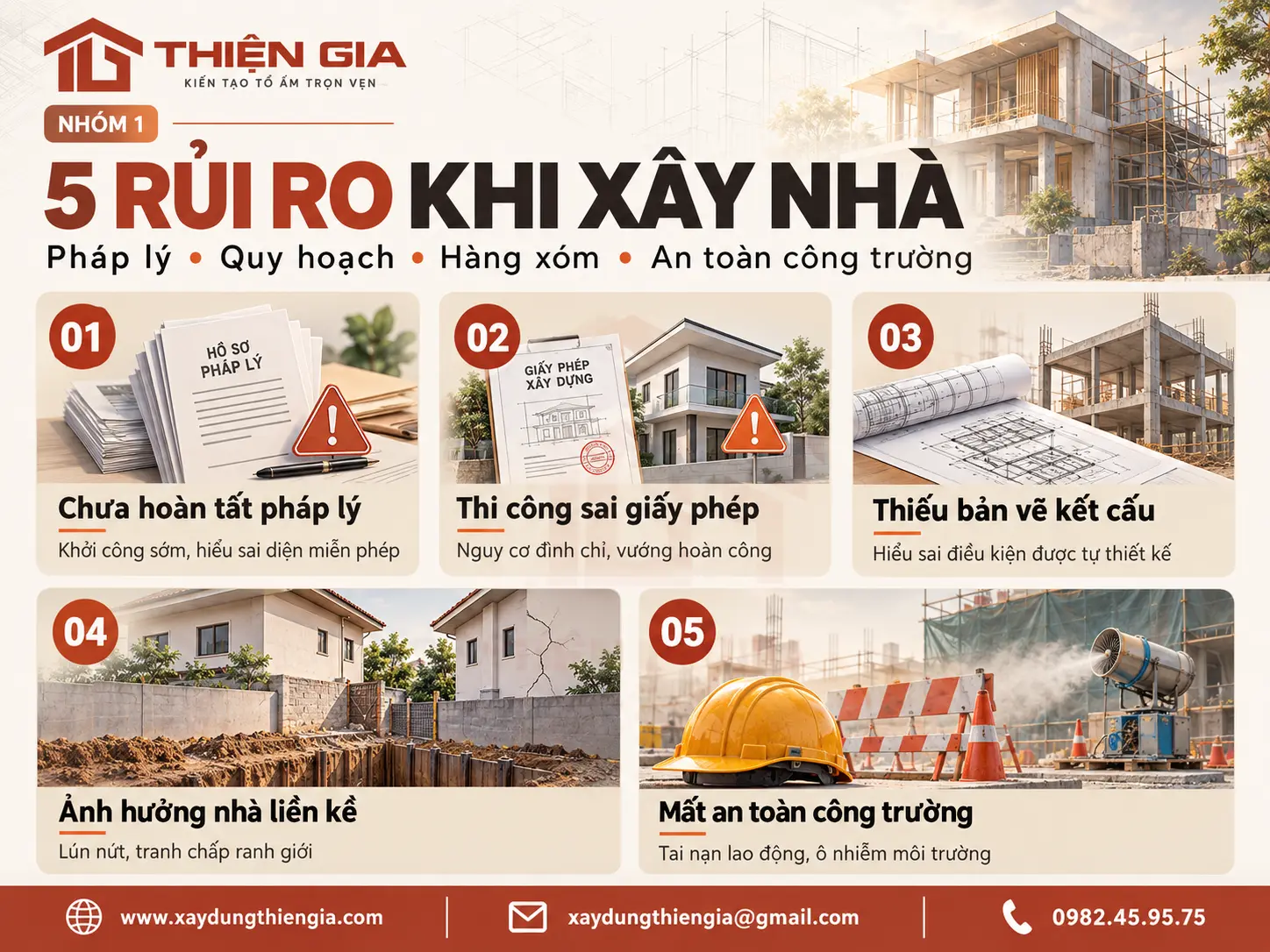

Nhóm 1: 5 rủi ro về pháp lý, quy hoạch, hàng xóm và an toàn công trường

5 rủi ro về pháp lý, quy hoạch, hàng xóm và an toàn công trường
5 rủi ro về pháp lý, quy hoạch, hàng xóm và an toàn công trường

Sai sót về kỹ thuật có thể sửa chữa bằng tiền, nhưng sai sót về pháp lý, ranh giới quy hoạch và an toàn liền kề có thể khiến công trình bị đình chỉ thi công nhiều tháng hoặc không thể hoàn công cập nhật tài sản lên sổ hồng. Dưới đây là 5 rủi ro pháp lý và hiện trường mà chủ nhà phải khóa chặt trước ngày động thổ.

Rủi ro 1: Khởi công khi chưa hoàn tất thủ tục pháp lý hoặc hiểu sai quy định miễn giấy phép xây dựng

Nhiều chủ nhà nghe lời tư vấn truyền miệng rằng nhà trong hẻm hoặc nhà quy mô nhỏ thì "cứ động thổ trước rồi bổ sung giấy phép sau", hoặc hiểu lầm mọi nhà ở riêng lẻ dưới 7 tầng đều được miễn giấy phép xây dựng. Trên thực tế, theo điểm g khoản 2 Điều 43 Luật Xây dựng 2025 (Luật số 135/2025/QH15), nhà ở riêng lẻ chỉ được miễn giấy phép khi đồng thời dưới 7 tầng, tổng diện tích sàn dưới 500 m² và thửa đất không nằm trong 4 khu vực: Khu vực phát triển đô thị hoặc khu chức năng trong quy hoạch chung, khu vực xây dựng trong quy hoạch chung xã, khu vực đã có quy chế quản lý kiến trúc, khu bảo tồn hoặc di tích. Phần lớn nhà phố tại các phường vẫn phải xin phép.

Đặc biệt, ngay cả khi thuộc diện miễn giấy phép, chủ nhà vẫn phải xây đúng mật độ, khoảng lùi và số tầng theo quy hoạch, đồng thời giữ đủ hồ sơ thiết kế để làm hoàn công sau này. Với nhà phố đô thị thông thường thuộc diện phải xin phép, việc nắm rõ thủ tục xin giấy phép xây dựng và chỉ mở công trường khi đã có giấy phép xây dựng hợp lệ là nguyên tắc bắt buộc.

  • Điều khoản khóa trong Hợp đồng xây dựng: Quy định rõ bên chịu trách nhiệm lập hồ sơ xin phép xây dựng và cam kết chỉ tập kết máy móc, mở công trường khi đã có giấy phép xây dựng hợp lệ (nếu công trình thuộc diện phải xin phép).
  • Bước kiểm tra thực tế của chủ nhà: Kiểm tra trực tiếp bản chính Giấy phép xây dựng, bản vẽ xin phép có đóng dấu thẩm duyệt của cơ quan cấp phép và biển báo công trình treo tại mặt tiền trước ngày ép cọc hoặc đào móng.

Rủi ro 2: Thi công sai nội dung giấy phép xây dựng dẫn đến bị đình chỉ và vướng hoàn công

Trong quá trình thi công, không ít gia chủ hoặc đội thầu tự ý thay đổi chiều cao tầng, đổ thêm sàn lửng vượt diện tích cho phép, xây lấn khoảng lùi hoặc đua ban công vượt chỉ giới đường đỏ so với bản vẽ cấp phép. Khi lực lượng thanh tra xây dựng hoặc tổ quản lý trật tự xây dựng cấp xã kiểm tra thực địa, công trình sẽ bị lập biên bản vi phạm hành chính, ngừng thi công và buộc tháo dỡ phần diện tích sai phép.

Khi tìm hiểu về chế tài xử phạt vi phạm hành chính trong hoạt động xây dựng (cập nhật theo Nghị định 339/2026/NĐ-CP, có hiệu lực từ ngày 26/08/2026), chủ nhà cần lưu ý phân biệt rõ chủ thể bị xử phạt: Khung tiền phạt nêu trong nghị định là mức phạt áp dụng đối với tổ chức; đối với cùng một hành vi vi phạm hành chính, mức phạt tiền áp dụng đối với cá nhân bằng 1/2 mức phạt tiền đối với tổ chức. Ngoài tiền phạt hành chính, thiệt hại lớn nhất của việc xây sai phép là công trình bị từ chối nghiệm thu hoàn công, khiến giá trị ngôi nhà không được cập nhật vào Giấy chứng nhận quyền sử dụng đất.

  • Điều khoản khóa trong Hợp đồng xây dựng: Nhà thầu cam kết thi công đúng 100% chỉ giới xây dựng, mật độ, số tầng và chiều cao từng tầng theo Giấy phép xây dựng; nếu nhà thầu tự ý thi công sai bản vẽ cấp phép dẫn đến bị phạt hoặc không hoàn công được thì nhà thầu phải chịu toàn bộ chi phí khắc phục và tiền phạt phát sinh.
  • Bước kiểm tra thực tế của chủ nhà: Cùng kỹ sư đo kiểm tra định vị tim trục, ranh đất giáp ranh và cao độ cốt nền tầng trệt (+/- 0.000) so với vỉa hè ngay ở giai đoạn giác móng và trước khi ghép cốp pha sàn từng tầng.
750

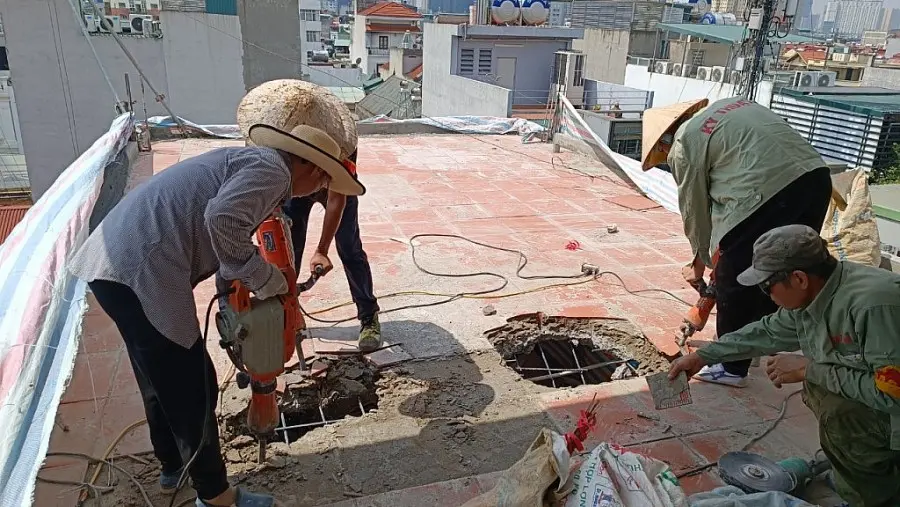

Cưỡng chế phá dỡ một phần công trình vi phạm xây dựng nhà ở sai phép (Nguồn ảnh Internet)

Rủi ro 3: Tự ý xây dựng không có bản vẽ kết cấu hoặc hiểu sai điều kiện được tự thiết kế

Nhiều chủ nhà vì muốn tiết kiệm chi phí thiết kế nên chỉ lấy bản vẽ xin phép xây dựng (vốn chỉ thể hiện mặt bằng, mặt đứng, mặt cắt sơ bộ) giao cho đội cai thầu tự bố trí sắt thép theo thói quen. Đây là rủi ro kép về cả pháp lý lẫn an toàn chịu lực.

Theo quy định tại khoản 2 Điều 10 Nghị định 207/2026/NĐ-CP, chủ sở hữu nhà ở chỉ được tự tổ chức thiết kế xây dựng khi công trình nhà ở riêng lẻ thỏa mãn đồng thời đủ 4 điều kiện: Dưới 3 tầng, không có tầng hầm, tổng diện tích sàn dưới 250 m², chiều cao dưới 12 m. Nếu công trình nhà ở vượt bất kỳ điều kiện nào trong 4 điều kiện nêu trên (ví dụ nhà từ 3 tầng trở lên, hoặc có tầng hầm, hoặc tổng diện tích sàn từ 250 m² trở lên, hoặc chiều cao từ 12 m trở lên), việc thiết kế bắt buộc phải do tổ chức hoặc cá nhân có đủ điều kiện năng lực hoạt động xây dựng thực hiện. Thiếu bộ bản vẽ kết cấu và điện nước ME hợp pháp, chủ nhà hoàn toàn mất căn cứ kỹ thuật để kiểm soát khối lượng thép và nghiệm thu với nhà thầu.

  • Điều khoản khóa trong Hợp đồng xây dựng: Quy định rõ nhà thầu phải bàn giao đầy đủ bộ hồ sơ thiết kế kỹ thuật thi công (kiến trúc, kết cấu, điện nước ME và phối cảnh 3D) có chữ ký và dấu pháp nhân của đơn vị đủ điều kiện năng lực trước khi bước vào thi công phần thô.
  • Bước kiểm tra thực tế của chủ nhà: Kiểm tra đủ bộ bản vẽ đóng dấu thi công tại công trường, đặc biệt là bảng thống kê cốt thép, chi tiết dầm cột và sơ đồ nguyên lý cấp thoát nước trước khi ký duyệt mở công trường.

Cảnh báo pháp lý về điều kiện tự thiết kế và mức phạt hành chính: Theo khoản 2 Điều 10 Nghị định 207/2026/NĐ-CP, chủ sở hữu nhà ở chỉ được tự thiết kế khi đáp ứng đồng thời cả 4 điều kiện: Dưới 3 tầng, không có tầng hầm, tổng diện tích sàn dưới 250 m², chiều cao dưới 12 m. Đồng thời, mọi quy định về mức tiền phạt trong nghị định xử phạt vi phạm hành chính về xây dựng đều cần tách bạch rõ: Mức chuẩn trong nghị định áp dụng cho tổ chức, còn mức phạt áp dụng cho cá nhân bằng 1/2 mức phạt của tổ chức.

Rủi ro 4: Đào móng, ép cọc làm lún nứt nhà liền kề và tranh chấp ranh giới hàng xóm

Tại các khu daan cư đô thị mật độ cao, những ngôi nhà kế bên thường là nhà cũ xây từ nhiều năm trước trên nền móng nông (móng đơn hoặc móng gạch). Khi công trình mới tiến hành phá dỡ, ép cọc bê tông hoặc đào hố móng sâu sát vách mà không có giải pháp gia cố cừ chống sạt và không khảo sát trước, nguy cơ xảy ra tình trạng xây nhà làm nứt nhà hàng xóm là rất lớn. Rủi ro càng phức tạp hơn nếu không ghi nhận hiện trạng từ đầu: Nhiều trường hợp nhà hàng xóm đã có sẵn vết nứt cũ nhưng vì chủ nhà không lập vi bằng trước khi khởi công nên phải bồi thường toàn bộ hoặc bị khiếu nại dẫn đến đình chỉ thi công kéo dài.

Bên cạnh phần ngầm, tranh chấp hàng xóm còn thường phát sinh ở phần thân và mái do mở cửa sổ nhìn thẳng sang nhà kế bên, làm máng xối thoát nước mưa tràn qua ranh đất hoặc để vữa rơi bẩn sang mái tôn nhà liền kề, vi phạm quy định về bất động sản liền kề trong Bộ luật Dân sự 2015.

  • Điều khoản khóa trong Hợp đồng xây dựng: Nhà thầu có trách nhiệm phối hợp cùng chủ nhà khảo sát, chụp ảnh lập biên bản hiện trạng (hoặc hỗ trợ lập vi bằng qua Thừa phát lại) các công trình liền kề trước khi phá dỡ/đào móng; đồng thời quy định rõ trách nhiệm kỹ thuật của nhà thầu trong việc gia cố vách hố đào và khắc phục sự cố do lỗi biện pháp thi công.
  • Bước kiểm tra thực tế của chủ nhà: Hoàn tất bộ ảnh chụp hiện trạng có xác nhận của các hộ giáp ranh trước ngày máy ép cọc vào công trình; kiểm tra ranh đất trên bản vẽ và thực địa không để móng, đà kiềng, mái che hay ống thoát nước vượt qua ranh giới thửa đất.

Rủi ro 5: Tai nạn lao động và mất an toàn vệ sinh môi trường tại công trình nhà dân

Một rủi ro pháp lý nặng nề nhưng thường bị bỏ quên khi thuê các đội cai thầu tự do (không có pháp nhân công ty) là tai nạn lao động trên công trường hoặc vật liệu rơi trúng người đi đường. Nếu hợp đồng giao khoán tay không quy định rõ trách nhiệm an toàn lao động và đội thợ không mua bảo hiểm tai nạn cho công nhân cũng như bảo hiểm trách nhiệm bên thứ ba, chủ nhà rất dễ bị kéo vào trách nhiệm dân sự liên đới và công trình bị phong tỏa phục vụ điều tra.

  • Điều khoản khóa trong Hợp đồng xây dựng: Nhà thầu chịu trách nhiệm 100% về an toàn lao động, phòng cháy chữa cháy, vệ sinh môi trường và bắt buộc duy trì hiệu lực Bảo hiểm tai nạn lao động cho toàn bộ công nhân cùng Bảo hiểm trách nhiệm bên thứ ba trong suốt thời gian thi công.
  • Bước kiểm tra thực tế của chủ nhà: Yêu cầu nhà thầu cung cấp bản sao hợp đồng bảo hiểm còn hiệu lực trước khi khởi công; kiểm tra hệ thống lưới bao che kín mặt ngoài giàn giáo, biển cảnh báo, cầu dao chống giật và trang bị bảo hộ của công nhân.

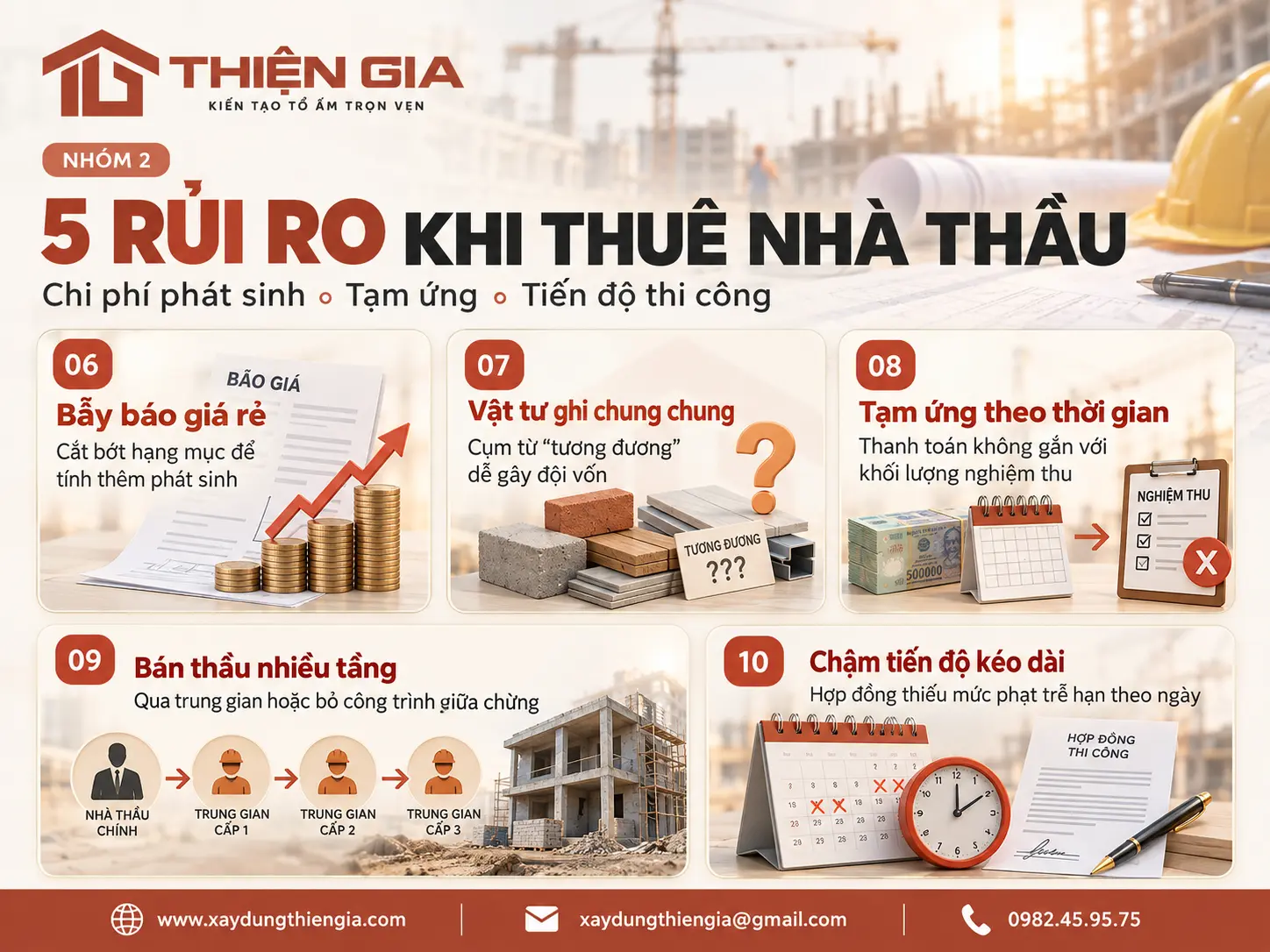

Nhóm 2: 5 rủi ro khi thuê nhà thầu về chi phí phát sinh, tạm ứng và tiến độ thi công

Nhóm 2: 5 rủi ro khi thuê nhà thầu về chi phí phát sinh, tạm ứng và tiến độ thi công
Nhóm 2: 5 rủi ro khi thuê nhà thầu về chi phí phát sinh, tạm ứng và tiến độ thi công

Nếu Nhóm 1 là những rủi ro đến từ quy định pháp luật và môi trường xung quanh, thì Nhóm 2 tập trung trực diện vào các rủi ro khi thuê nhà thầu thiếu minh bạch về dự toán, hợp đồng và quản lý dòng tiền — nguyên nhân trực tiếp khiến nhiều gia đình rơi vào cảnh đội vốn hoặc công trình đắp chiếu dowr dang.

Rủi ro 6: Bẫy báo giá rẻ ban đầu nhưng cắt bớt hạng mục ngầm để tính chi phí phát sinh

Chiêu thức quen thuộc nhất của các đơn vị cạnh tranh không lành mạnh là tung ra đơn giá trên mỗi mét vuông rất thấp để thu hút chủ nhà ký hợp đồng, nhưng cố tình ẩn đi các hạng mục bắt buộc trong bảng phạm vi công việc (như đà kiềng, bể nước ngầm, bể tự hoại, chống thấm sàn vệ sinh, nhân công lắp đặt thiết bị hoặc hệ số tính diện tích mái, móng). Đến khi công trình đã đào móng xong, nhà thầu mới thông báo các hạng mục này "chưa nằm trong đơn giá" và buộc chủ nhà phải chi trả hàng loạt khoản phát sinh chi phí xây nhà với đơn giá do nhà thầu tự áp đặt.

Tại Xây Dựng Thiện Gia, để triệt tiêu hoàn toàn rủi ro Phát sinh do ẩn hạng mục, toàn bộ đơn giá thi công đều được chuẩn hóa công khai kèm bảng ranh giới hạng mục rõ ràng ngay từ đầu:

  • Xây dựng phần thô và nhân công hoàn thiện (nhà phố): Phong cách Hiện đại là 3.500.000 đ/m² quy đổi; Phong cách Tân cổ điển là 3.900.000 đ/m² quy đổi.
  • Xây nhà trọn gói theo 3 gói vật tư khóa cứng: Gói Trung bình là 5.000.000 đ/m² quy đổi; Gói TB - Khá là 5.600.000 đ/m² quy đổi; Gói Khá + là 6.500.000 đ/m² quy đổi.
  • Điều khoản khóa trong Hợp đồng xây dựng: Đính kèm Bảng ranh giới hạng mục bao gồm và chưa bao gồm trong đơn giá; quy định rõ mọi công việc phát sinh (nếu chủ nhà yêu cầu thay đổi thiết kế) chỉ được tính phí khi có Biên bản xác nhận khối lượng và báo giá phát sinh được hai bên ký duyệt trước khi thi công.
  • Bước kiểm tra thực tế của chủ nhà: Đối chiếu bảng tính diện tích quy đổi từng tầng, móng, mái và kiểm tra chắc chắn phần móng, đà kiềng, bể nước ngầm, bể tự hoại đã nằm trọn trong phạm vi hợp đồng trước khi đặt bút ký.

Rủi ro 7: Phụ lục vật tư hoàn thiện ghi chung chung hoặc dùng cụm từ tương đương gây đội vốn

Trong hợp đồng xây nhà trọn gói, một chữ "hoặc tương đương" đặt cạnh tên thương hiệu gạch ốp lát, thiết bị vệ sinh, cửa nhôm hay sơn nước chính là kẽ hở lớn nhất gây tranh cãi. Khi vào giai đoạn hoàn thiện, nhà thầu có thể viện cớ mẫu vật tư ban đầu "hết hàng" để đưa vào loại vật tư giá rẻ kém chất lượng dưới danh nghĩa "tương đương", hoặc ngược lại, báo giá trần cực thấp khiến chủ nhà chọn bất kỳ mẫu gạch, bồn cầu nào ngoài showroom cũng phải bù thêm tiền chênh lệch.

  • Điều khoản khóa trong Hợp đồng xây dựng: Xóa bỏ cụm từ "hoặc tương đương" tự do; Phụ lục vật tư phải ghi rõ tên hãng sản xuất, dòng sản phẩm, quy cách kỹ thuật và mức đơn giá trần (đ/m² gạch, đ/bộ thiết bị vệ sinh) tương ứng với từng gói Trung bình, TB - Khá hoặc Khá +; mọi sự thay đổi chủng loại vật tư đều phải có văn bản đồng ý của chủ nhà.
  • Bước kiểm tra thực tế của chủ nhà: Duyệt bảng mẫu vật tư hoàn thiện thực tế (hoặc chốt mã sản phẩm theo đơn giá trần trong phụ lục) và ký tên lên mẫu đối chứng lưu tại công trường trước khi nhà thầu đặt hàng loạt.

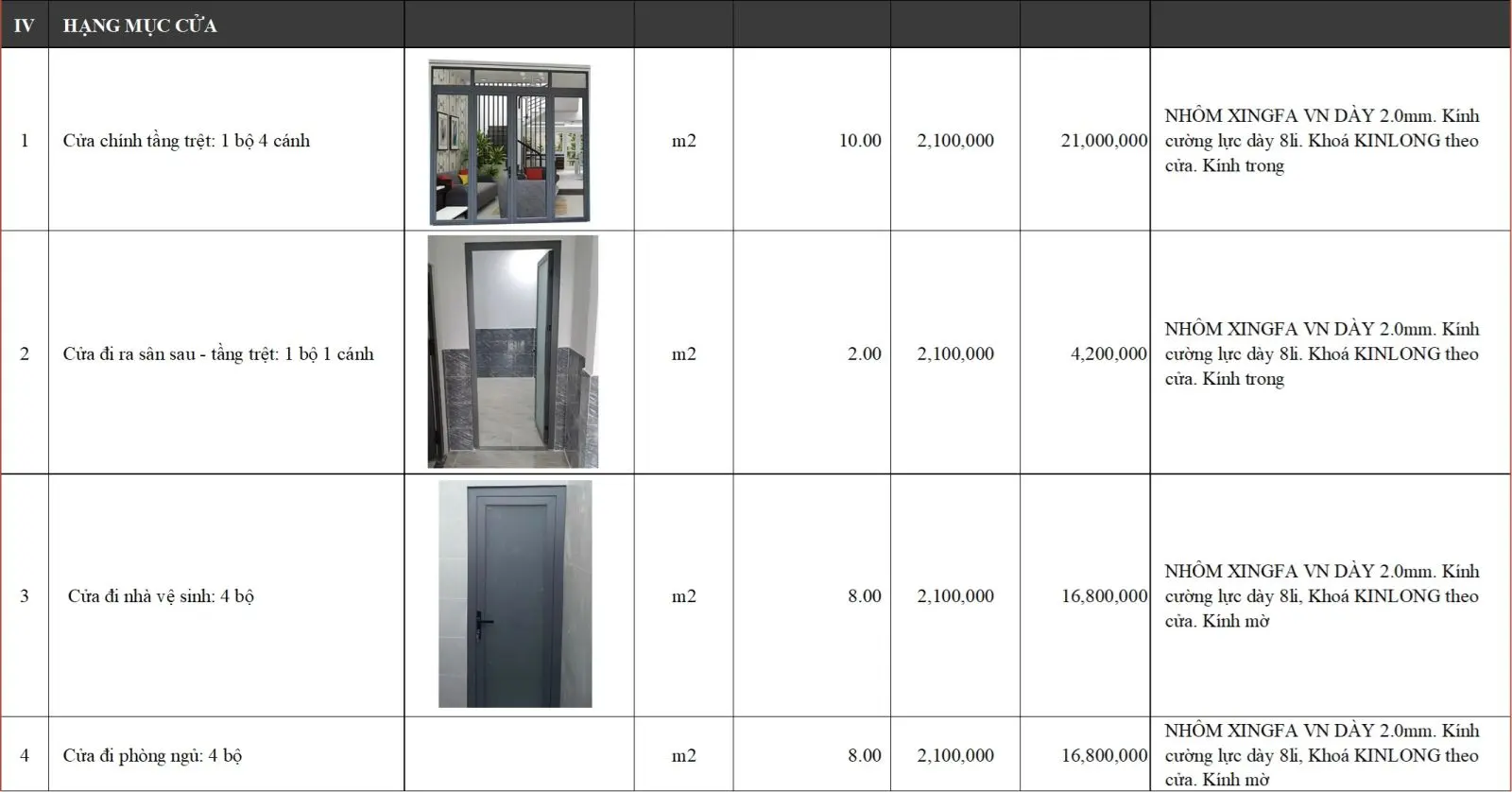

Bảng phụ lục vật tư chi tiết (hạng mục thi công cửa) tại Thiện Gia
Bảng phụ lục vật tư chi tiết (hạng mục thi công cửa) tại Thiện Gia

Rủi ro 8: Lịch tạm ứng và thanh toán theo thời gian thay vì nghiệm thu khối lượng thực tế

Nhiều chủ nhà ký hợp đồng mà không để ý rằng lịch thanh toán đang được chia theo mốc thời gian (ví dụ: mỗi tháng đóng một khoản cố định hoặc vừa mới ký hợp đồng, đổ xong móng đã phải đóng quá nửa tổng giá trị hợp đồng). Khi số tiền chủ nhà đã thanh toán vượt xa giá trị khối lượng công việc thực tế đã hoàn thành trên công trường, chủ nhà hoàn toàn mất quyền kiểm soát nếu nhà thầu làm ẩu hoặc chây ỳ sửa lỗi.

  • Điều khoản khóa trong Hợp đồng xây dựng: Thiết lập lộ trình thanh toán chia làm 6 đợt gắn chặt với biên bản nghiệm thu hoàn thành từng giai đoạn kỹ thuật (tạm ứng Đợt 1 ngay khi ký hợp đồng chỉ ở mức 10%, các đợt tiếp theo 20% - 25% - 20% - 20% chỉ giải ngân sau khi ký biên bản nghiệm thu đạt yêu cầu, và giữ lại 5% ở Đợt 6 thanh toán sau 30 ngày bàn giao).
  • Bước kiểm tra thực tế của chủ nhà: Tuyệt đối không chuyển khoản thanh toán đợt tiếp theo hoặc cho ứng trước ngoài lịch trình khi hạng mục của đợt hiện tại chưa hoàn thành nghiệm thu và chưa khắc phục xong các điểm tồn đọng trong biên bản.

Rủi ro 9: Bán thầu qua nhiều tầng trung gian hoặc nhà thầu bỏ công trình giữa chừng

Một số đơn vị hoạt động theo mô hình "công ty thương mại": Có văn phòng và nhân viên kinh doanh chốt hợp đồng rất bài bản, nhưng sau khi thu tiền tạm ứng lại bán cái hoặc giao khoán toàn bộ công trình cho một đội cai thầu tự do bên ngoài để ăn phần trăm chênh lệch. Khi đơn giá bị cắt phế qua trung gian, đội thợ trực tiếp không còn đủ kinh phí mua vật tư chuẩn, dẫn đến nợ tiền đại lý, thiếu nhân công và đỉnh điểm là tình trạng nhà thầu bỏ công trình giữa chừng, để lại khung nhà dang dở cùng các khoản công nợ vật liệu phức tạp.

  • Điều khoản khóa trong Hợp đồng xây dựng: Cam kết không bán thầu dưới mọi hình thức; ghi rõ họ tên, số điện thoại và chứng chỉ của Kỹ sư chỉ huy trưởng trực tiếp điều hành tại công trường; quy định quyền đơn phương chấm dứt hợp đồng, chốt khối lượng thực tế và phạt vi phạm nếu nhà thầu tự ý dừng thi công quá số ngày quy định mà không có lý do bất khả kháng.
  • Bước kiểm tra thực tế của chủ nhà: Kiểm tra sự hiện diện thường xuyên của kỹ sư giám sát thuộc biên chế công ty tại hiện trường, theo dõi tiến độ nhập vật tư và quân số thợ làm việc hằng tuần qua nhật ký thi công.

Rủi ro 10: Chậm tiến độ kéo dài nhưng hợp đồng thiếu điều khoản phạt trễ hạn theo ngày

Công trình bị kéo dài thêm vài tháng không chỉ làm đảo lộn kế hoạch dọn về nhà mới, mà còn khiến gia chủ thiệt hại trực tiếp hàng chục triệu đồng tiền thuê nhà ở tạm, tiền lãi vay ngân hàng và chi phí trông coi bảo vệ. Trong các điều khoản hợp đồng xây nhà cần lưu ý, nếu chỉ ghi tổng thời gian thi công dự kiến mà không tách tiến độ từng giai đoạn và không có chế tài phạt trễ hạn cụ thể, nhà thầu rất dễ rút bớt thợ sang làm công trình khác rồi đổ lỗi chung chung cho thời tiết.

  • Điều khoản khóa trong Hợp đồng xây dựng: Đính kèm bảng tiến độ thi công chi tiết cho từng giai đoạn (từ phần ngầm, khung sàn các tầng, xây tô đến hoàn thiện); phân định rõ các trường hợp bất khả kháng được cộng ngày (mưa bão lớn diện rộng có ghi nhận trong nhật ký công trình) và quy định mức phạt tiền cụ thể tính trên mỗi ngày/tuần chậm tiến độ do lỗi của nhà thầu.
  • Bước kiểm tra thực tế của chủ nhà: Đối chiếu mốc hoàn thành thực tế của từng giai đoạn nghiệm thu với bảng tiến độ đính kèm hợp đồng để cảnh báo và yêu cầu nhà thầu tăng cường nhân lực ngay khi có dấu hiệu trễ nhịp ở phần thô.
Tiêu chí quản trị rủi roCơ chế khóa rủi ro minh bạch tại Xây Dựng Thiện GiaCách làm mập mờ tại các đơn vị dễ phát sinh tranh chấp
Báo giá và ranh giới hạng mụcKhóa đơn giá phần thô (3.500.000 / 3.900.000 đ/m² quy đổi) và trọn gói 3 gói Trung bình (5.000.000 đ/m²), TB - Khá (5.600.000 đ/m²), Khá + (6.500.000 đ/m²) kèm bảng ranh giới hạng mục ngay Bước 3.Báo giá thấp bất thường để ký hợp đồng, ẩn hạng mục đà kiềng, bể nước ngầm, bể tự hoại, chống thấm để tính phát sinh sau.
Phụ lục chủng loại vật tưGhi rõ thương hiệu, mã sản phẩm, quy cách kỹ thuật và đơn giá trần cho từng hạng mục vật tư thô và hoàn thiện.Ghi chung chung "vật tư loại 1" hoặc chèn chữ "hoặc tương đương" để tự ý đổi sang vật liệu rẻ tiền.
Hồ sơ thiết kế kỹ thuậtThực hiện bài bản ở Bước 4 (25 đến 35 ngày làm việc), bàn giao đủ bản vẽ kiến trúc, kết cấu, điện nước ME và 3D trước khi mở công trường.Thi công chay bằng bản vẽ xin phép sơ sài, tự ý bố trí sắt thép theo cảm tính khiến chủ nhà không có căn cứ nghiệm thu.
Lộ trình giải ngân thanh toánChia chuẩn 6 đợt (10% - 20% - 25% - 20% - 20% - 5%) chỉ thanh toán sau khi ký biên bản nghiệm thu từng giai đoạn; giữ 5% đến 30 ngày sau bàn giao.Thu tiền tạm ứng lớn ngay từ đầu hoặc thu theo mốc thời gian lịch, đẩy rủi ro đọng vốn và bỏ ngang về phía chủ nhà.

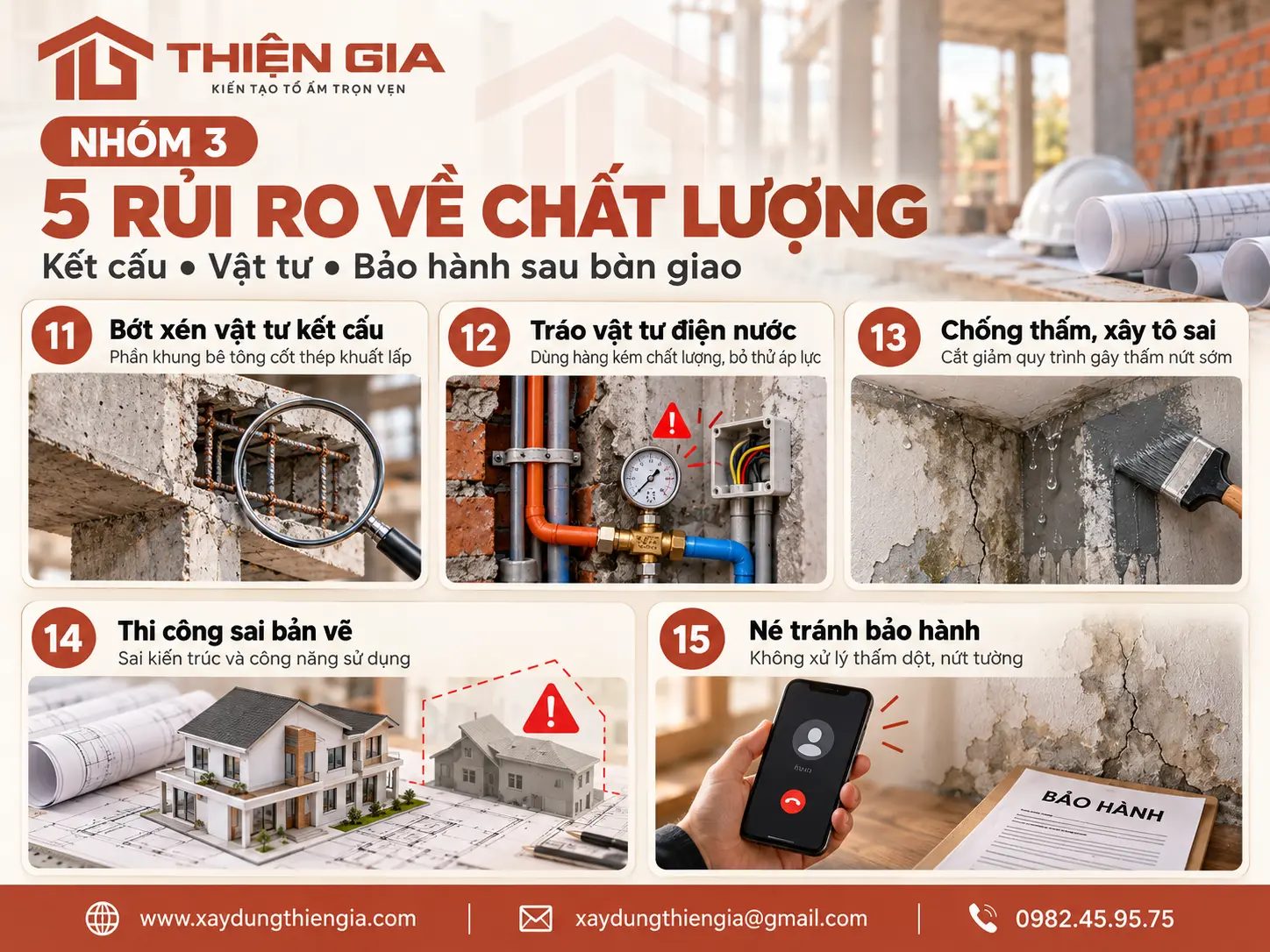

Nhóm 3: 5 rủi ro về chất lượng kết cấu, bớt xén vật tư và bảo hành sau bàn giao

Nhóm 3: 5 rủi ro về chất lượng kết cấu, bớt xén vật tư và bảo hành sau bàn giao
Nhóm 3: 5 rủi ro về chất lượng kết cấu, bớt xén vật tư và bảo hành sau bàn giao

Nhóm rủi ro thứ ba là nhóm nguy hiểm nhất đối với tuổi thọ công trình: Những sai sót hoặc gian lận bị chôn chặt dưới lòng đất, trong bê tông hoặc sau lớp gạch ốp tường, chỉ bộc lộ thành sự cố lún nứt, thấm dột và chập điện sau khi chủ nhà đã dọn vào ở và thanh toán hết tiền.

Rủi ro 11: Bớt xén vật tư xây dựng ở phần khung bê tông cốt thép khuất lấp

Để bù lại đơn giá nhận thầu thấp hoặc gia tăng lợi nhuận bất chính, nhà thầu thiếu uy tín thường thực hiện các thủ thuật bớt xén vật tư xây dựng ngay ở phần khung xương chịu lực: Hạ mác bê tông xuống dưới chuẩn Mác bê tông 250 (hoặc xả thêm nước lã vào bồn bê tông thương phẩm cho dễ bơm), đưa thép thiếu ly (thép âm đường kính) hoặc thép tổ hợp vào công trường, buộc thưa bước đai cột dầm, bỏ con kê bê tông khiến lớp bê tông bảo vệ cốt thép không đạt chuẩn (tối thiểu 20 mm cho sàn, 25 mm cho dầm cột, 40 mm cho móng có bê tông lót theo TCVN 5574:2018), hoặc đóng cốp pha ăn gian chiều dày sàn.

  • Điều khoản khóa trong Hợp đồng xây dựng: Quy định rõ tiêu chuẩn kỹ thuật cốt thép, mác bê tông, chiều dày lớp bảo vệ và nghĩa vụ xuất trình chứng chỉ CO/CQ vật tư, phiếu giao hàng bê tông tươi từng xe bồn; nếu phát hiện vật tư giả hoặc sai quy cách, nhà thầu phải đập bỏ làm lại bằng chi phí của mình và chịu phạt vi phạm hợp đồng.
  • Bước kiểm tra thực tế của chủ nhà: Dùng thước kẹp đo trực tiếp đường kính thép và đọc logo dập nổi, kiểm tra mật độ con kê đúc sẵn, đo cao độ cốp pha sàn, kiểm tra kẹp chì xe bồn bê tông thương phẩm và lấy mẫu nén lập phương 150x150x150 mm có ký tên niêm phong trước khi đổ bê tông.

Rủi ro 12: Tráo vật tư điện nước âm tường kém chất lượng và bỏ qua bước thử áp lực

Hệ thống điện nước (M&E) chạy âm trong tường và sàn nếu bị đánh tráo sang dây cáp điện lõi pha tạp chất thiếu tiết diện, ống cấp thoát nước mỏng hoặc phụ kiện co, lơi, tê trôi nổi sẽ trở thành "quả bom nổ chậm". Nghiêm trọng hơn, nhiều đội thợ sau khi hàn ống nước nhiệt PPR hoặc dán keo ống uPVC đã lập tức trát vữa lấp rãnh mà không bơm nén thử áp lực kiểm tra độ kín khít của mối nối, dẫn đến rò rỉ nước âm tường làm mục chân tường và chập nhảy aptomat liên tục khi đưa vào sử dụng.

  • Điều khoản khóa trong Hợp đồng xây dựng: Khóa rõ thương hiệu, tiết diện dây điện cho từng lộ tải và quy cách độ dày ống cấp thoát nước cùng phụ kiện đồng bộ chính hãng; quy định bắt buộc phải nghiệm thu thử áp lực đường ống nước và chụp ảnh lưu hồ sơ hoàn công âm tường trước khi tô trát.
  • Bước kiểm tra thực tế của chủ nhà: Kiểm tra tem chống hàng giả trên cuộn dây điện và phụ kiện ống nước trước khi lắp đặt; trực tiếp xem đồng hồ đo áp lực giữ ổn định trên tuyến ống cấp nước và lưu giữ bộ ảnh chụp thẳng góc toàn bộ rãnh điện nước âm tường của từng phòng.

Rủi ro 13: Cắt giảm quy trình chống thấm và lỗi kỹ thuật xây tô gây thấm nứt sớm

Thấm sàn vệ sinh, ban công, sê-nô, sân thượng và nứt tường chân chim là nỗi ám ảnh phổ biến nhất của nhà phố mới xây. Nguyên nhân trực tiếp là do đội thi công bỏ qua bước mài sạch bề mặt bê tông, không đục mở rộng và đổ vữa không co ngót kèm thanh trương nở quanh cổ ống xuyên sàn, không dán lưới thủy tinh gia cường góc chân tường (vén cao 200 đến 300 mm) mà chỉ lăn vội 1 lớp hóa chất chống thấm mỏng rồi cán nền đè lên. Ở phần xây tô, việc không đóng lưới thép mắt cáo tại vị trí tiếp giáp giữa cột/dầm bê tông với tường gạch và không tưới nước bảo dưỡng tường sau khi trát cũng khiến tường bị bộp và nứt dọc cổ trần.

  • Điều khoản khóa trong Hợp đồng xây dựng: Quy định rõ quy trình chống thấm tối thiểu từ 2 đến 3 lớp vuông góc bằng hóa chất chính hãng đã chốt trong phụ lục, xử lý cổ ống bằng vữa không co ngót, bắt buộc ngâm thử nước từ 24 đến 48 giờ và đóng lưới mắt cáo chống nứt tại các vị trí tiếp giáp bê tông - tường gạch, vị trí cắt rãnh điện nước.
  • Bước kiểm tra thực tế của chủ nhà: Kiểm tra bề mặt sàn sau từng lớp quét chống thấm, đánh dấu mực nước ngâm thử tại sàn vệ sinh, sân thượng sau 24 đến 48 giờ không hao hụt mới ký biên bản cho phép cán vữa lát gạch.

Rủi ro 14: Thi công sai lệch so với bản vẽ thiết kế kiến trúc và công năng sử dụng

Khi đội thợ thi công không đọc kỹ hoặc tự ý làm tắt không đối chiếu đồng bộ giữa bản vẽ kiến trúc, bản vẽ kết cấu và bản vẽ điện nước ME, ngôi nhà rất dễ rơi vào cảnh "vẽ một đằng, lên hình một nẻo": Cầu thang đổ xong bị đụng đầu vào dầm ngang, chiều cao bậc thang không đều, dầm bê tông chạy cắt ngang khu vực dự kiến lắp đèn âm trần, quên đặt ống chờ xuyên dầm khiến sau này phải khoan cắt đứt thép dầm để đi ống đồng máy lạnh, hoặc sàn nhà vệ sinh cán không đủ độ dốc về phễu thu sàn gây đọng nước.

  • Điều khoản khóa trong Hợp đồng xây dựng: Bắt buộc hoàn thành trọn bộ hồ sơ thiết kế kỹ thuật đồng bộ (kiến trúc, kết cấu, điện nước ME, phối cảnh 3D) ở Bước 4 trước khi khởi công; mọi hạng mục thi công sai bản vẽ gây ảnh hưởng công năng hoặc thẩm mỹ đều phải được nhà thầu chỉnh sửa, khắc phục bằng chi phí của nhà thầu.
  • Bước kiểm tra thực tế của chủ nhà: Kiểm tra cao độ thông thủy cầu thang, vị trí đặt ống chờ (ống sleeve) xuyên dầm/sàn trước khi đổ bê tông và dùng thước thủy/dội nước kiểm tra độ dốc thoát nước sàn vệ sinh, ban công ngay khi nghiệm thu ốp lát.

Rủi ro 15: Nhà thầu né tránh trách nhiệm bảo hành khi công trình thấm dột, nứt tường

Nhiều đơn vị sẵn sàng quảng cáo bảo hành hàng chục năm trên mạng xã hội để chốt hợp đồng, nhưng ngay sau khi nhận đủ 100% tiền lúc bàn giao chìa khóa thì bắt đầu trì hoãn, đổ lỗi cho "co ngót tự nhiên" hoặc chặn số điện thoại khi chủ nhà phản ánh sự cố thấm trần, nứt tường. Một cam kết Bảo hành chỉ có giá trị thực tế khi đi kèm cơ chế giữ lại tiền bảo hành và quy định rõ thời hạn phản hồi bằng văn bản trong chính sách bảo hành chính thức của công ty.

  • Điều khoản khóa trong Hợp đồng xây dựng: Ghi rõ thời hạn và phạm vi bảo hành (tại Xây Dựng Thiện Gia: Bảo hành 5 năm phần kết cấu, 1 năm phần chống thấm, 12 tháng phần hoàn thiện và thiết bị theo chính sách hãng), quy định thời gian tiếp nhận phản hồi trong 24 giờ, kỹ sư có mặt khảo sát tại công trình trong 48 giờ trong trường hợp khẩn cấp, kiểm tra định kỳ 6 tháng/lần trong 2 năm đầu, kết hợp giữ lại 5% giá trị hợp đồng ở Đợt 6 (thanh toán sau 30 ngày bàn giao vận hành).
  • Bước kiểm tra thực tế của chủ nhà: Chỉ ký biên bản bàn giao khi đã nhận Sổ bảo hành đóng dấu pháp nhân kèm hồ sơ hoàn công điện nước, và vận hành kiểm tra toàn bộ hệ thống trong 30 ngày trước khi tất toán Đợt 6 (5%).

"Trong ngành xây dựng nhà ở dân dụng, sự an tâm của chủ nhà không bao giờ đến từ những lời hứa miệng kiểu 'cứ yên tâm anh lo hết'. Một nhà thầu làm nghề đàng hoàng luôn chủ động đưa 15 rủi ro này lên bàn đàm phán trước khi ký hợp đồng: Khóa vật tư bằng mã hiệu, khóa kết cấu bằng bản vẽ kỹ thuật, khóa chất lượng bằng biên bản nghiệm thu hiện trường và khóa trách nhiệm bằng lộ trình giải ngân 6 đợt."

Lê Xuân Thiện, Người sáng lập Xây Dựng Thiện Gia, Phụ trách quản lý thi công nhà ở

Kinh nghiệm tránh rủi ro xây nhà: Bảng ma trận 15 rủi ro gắn liền điều khoản hợp đồng và bước kiểm tra

Để giúp gia chủ dễ dàng tra cứu và áp dụng ngay bộ kinh nghiệm tránh rủi ro xây nhà vào thực tế công trình của mình, Xây Dựng Thiện Gia tổng hợp ma trận đối soát 15 rủi ro dưới đây. Toàn bộ các chốt chặn này đều đã được tích hợp sẵn vào quy trình xây nhà chuẩn 8 bước và 6 đợt nghiệm thu thanh toán của chúng tôi.

Mã và Tên rủi ro khi xây nhàNhóm rủi roĐiều khoản bắt buộc khóa trong Hợp đồng xây dựngBước kiểm tra thực tế tại công trường của chủ nhà
Rủi ro 1: Khởi công khi chưa đủ giấy phép xây dựngPháp lýChỉ mở công trường khi đã có GPXD hợp lệ (nếu thuộc diện phải xin phép) hoặc đã xác định rõ căn cứ miễn phép theo Điều 43 Luật Xây dựng 2025.Kiểm tra bản chính GPXD, bản vẽ được duyệt kèm theo và biển báo công trình.
Rủi ro 2: Thi công sai phép, vướng thanh tra và hoàn côngPháp lýNhà thầu cam kết thi công đúng 100% mật độ, chiều cao, khoảng lùi trong GPXD; tự chịu phạt và chi phí sửa nếu làm sai bản vẽ cấp phép.Đo kiểm tra tim trục, ranh đất, khoảng lùi và cốt nền tầng trệt trước khi đổ bê tông móng và sàn các tầng.
Rủi ro 3: Không có bản vẽ kết cấu hoặc hiểu sai điều kiện tự thiết kếPháp lý và Kỹ thuậtBàn giao trọn bộ bản vẽ kiến trúc, kết cấu, ME ở Bước 4 (25 - 35 ngày làm việc); tuân thủ đủ 4 điều kiện khoản 2 Điều 10 NĐ 207/2026/NĐ-CP.Kiểm tra bộ bản vẽ thi công có dấu pháp nhân và bảng thống kê thép tại công trường trước khi khởi công.
Rủi ro 4: Làm lún nứt nhà liền kề (Tranh chấp hàng xóm)Pháp lý và Hiện trườngKhảo sát, lập biên bản/vi bằng hiện trạng nhà kế bên trước khi đào móng; quy định rõ biện pháp gia cố cừ và trách nhiệm khắc phục.Lưu bộ ảnh chụp hiện trạng có chữ ký xác nhận của các hộ giáp ranh trước ngày đưa máy ép cọc/máy đào vào.
Rủi ro 5: Tai nạn lao động và mất an toàn công trìnhPháp lý và Hiện trườngNhà thầu chịu 100% trách nhiệm an toàn lao động, mua Bảo hiểm tai nạn công nhân và Bảo hiểm trách nhiệm bên thứ ba.Kiểm tra bản sao hợp đồng bảo hiểm, lưới bao che giàn giáo, cầu dao chống giật và đồ bảo hộ thợ.
Rủi ro 6: Báo giá rẻ ẩn hạng mục ngầm gây Phát sinhTài chínhĐính kèm Bảng ranh giới hạng mục (gồm móng, đà kiềng, bể nước ngầm, bể tự hoại); phát sinh chỉ tính khi có biên bản ký duyệt trước.Đối chiếu bảng tính diện tích quy đổi và phạm vi công việc với đơn giá chuẩn đã khóa ở Bước 3.
Rủi ro 7: Phụ lục vật tư ghi "tương đương" gây đội tiềnTài chínhGhi rõ thương hiệu, mã hiệu, quy cách và đơn giá trần từng gói Trung bình, TB - Khá, Khá +; cấm tự ý đổi vật tư.Ký duyệt bảng mẫu vật tư lưu tại công trường và kiểm tra hóa đơn, bao bì trước khi đưa vào lắp đặt.
Rủi ro 8: Ứng tiền theo thời gian vượt khối lượng thực tếTài chínhThanh toán theo 6 đợt chuẩn (10% - 20% - 25% - 20% - 20% - 5%) gắn liền biên bản nghiệm thu hoàn thành từng giai đoạn.Chỉ giải ngân đợt tiếp theo sau khi đã kiểm tra và ký biên bản nghiệm thu đạt yêu cầu của đợt hiện tại.
Rủi ro 9: Bán thầu trung gian hoặc nhà thầu bỏ ngangTài chính và Tiến độCấm bán thầu; ghi rõ tên Kỹ sư chỉ huy trưởng; quy định quyền chấm dứt hợp đồng và phạt vi phạm nếu tự ý dừng thi công.Kiểm tra sự có mặt của kỹ sư công ty, tiến độ cấp vật tư và quân số thợ qua nhật ký công trình hằng tuần.
Rủi ro 10: Chậm tiến độ kéo dài không có chế tài phạtTiến độĐính kèm biểu đồ tiến độ từng giai đoạn; tách rõ điều kiện bất khả kháng và mức phạt tiền tính trên mỗi ngày/tuần trễ hạn.Đối chiếu ngày hoàn thành nghiệm thu từng sàn với bảng tiến độ cam kết để yêu cầu bù nhân lực kịp thời.
Rủi ro 11: Bớt xén vật tư kết cấu (bê tông, thép, con kê, sàn)Chất lượngKhóa chuẩn Mác bê tông 250, đường kính thép, lớp bê tông bảo vệ; phạt vi phạm và buộc đập bỏ làm lại nếu dùng vật tư sai cam kết.Dùng thước kẹp đo thép, đo con kê (20 - 40 mm), kiểm tra CO/CQ, phiếu bê tông tươi và đúc mẫu nén 150x150x150 mm.
Rủi ro 12: Tráo dây điện, ống nước âm tường và không thử ápChất lượngKhóa mã dây cáp điện, độ dày ống cấp thoát nước và phụ kiện đồng bộ; bắt buộc thử áp lực nước trước khi trát tường.Quét mã QR chống giả trên cuộn dây điện, kiểm tra đồng hồ nén thử áp lực ống nước và chụp ảnh rãnh âm tường.
Rủi ro 13: Quét chống thấm 1 lớp đối phó gây thấm nứtChất lượngQuy định chống thấm 2 - 3 lớp vuông góc, xử lý cổ ống bằng vữa không co ngót, đóng lưới mắt cáo chống nứt và ngâm thử nước 24 - 48 giờ.Chụp ảnh từng lớp chống thấm, đánh dấu vạch nước ngâm thử sau 24 - 48 giờ không rút nước mới cho lát gạch.
Rủi ro 14: Thi công sai lệch bản vẽ kiến trúc và công năngChất lượngThi công bám sát 100% bộ bản vẽ kỹ thuật Bước 4; nhà thầu tự chịu chi phí sửa chữa nếu đặt sai cao độ, lỗ chờ kỹ thuật hoặc độ dốc sàn.Kiểm tra ống chờ xuyên dầm trước khi đổ bê tông, đo chiều cao thông thủy cầu thang và dội nước thử độ dốc sàn.
Rủi ro 15: Chối bỏ hoặc trì hoãn Bảo hành sau bàn giaoHậu mãiBảo hành 5 năm kết cấu, 1 năm chống thấm, 12 tháng hoàn thiện; phản hồi 24 giờ, khảo sát 48 giờ cho trường hợp khẩn cấp, kiểm tra 6 tháng/lần; giữ 5% Đợt 6 trong 30 ngày.Nhận Sổ bảo hành đóng dấu pháp nhân kèm bản vẽ hoàn công và vận hành thử 30 ngày trước khi tất toán 5% cuối.

Để gia chủ nắm rõ điểm giao cắt giữa tiến độ công việc, thời điểm kiểm tra chất lượng và thời điểm giải ngân tiền, dưới đây là lộ trình 8 bước làm việc kết hợp 6 đợt thanh toán chuẩn đang được áp dụng thống nhất tại Xây Dựng Thiện Gia:

Bước quy trình tại Xây Dựng Thiện GiaThời gian và Nội dung công việc trọng tâmĐợt thanh toán và Điều kiện giải ngân bảo vệ chủ nhà
Bước 1: Khảo sát hiện trạngKỹ sư khảo sát thực địa, đo đạc ranh đất, lối vận chuyển và công trình liền kề hoàn toàn miễn phí.Miễn phí 100% (Chưa phát sinh thanh toán).
Bước 2: Tư vấn và dự toán sơ bộTư vấn phương án công năng, kết cấu móng và lập bảng dự toán sơ bộ theo diện tích quy đổi minh bạch.Miễn phí 100% (Chưa phát sinh thanh toán).
Bước 3: Ký hợp đồng thi côngChốt phụ lục chủng loại vật tư, bảng ranh giới hạng mục và lịch độ giải ngân chi tiết trong hợp đồng.Đợt 1 (10%): Thanh toán ngay khi ký hợp đồng thi công.
Bước 4: Thiết kế hồ sơ kỹ thuậtThời gian 25 - 35 ngày làm việc (chưa mở công trường): Bàn giao bộ bản vẽ kiến trúc, kết cấu, điện nước ME và phối cảnh 3D (sửa mặt bằng tối đa 3 lần, phối cảnh 2 lần).Được tặng 100% gói Cơ bản khi ký hợp đồng thi công.
Bước 5: Xin giấy phép xây dựngHoàn tất hồ sơ cấp phép xây dựng (nếu thuộc diện phải xin phép) và lập biên bản hiện trạng công trình liền kề.Chủ nhà kiểm tra đủ GPXD và hồ sơ pháp lý trước khi mở công trường.
Bước 6: Thi công phần thô (GĐ 1 - 8)Thi công từ phần ngầm, móng, khung bê tông cốt thép các tầng đến xây tô và chống thấm.- Đợt 2 (20%): Sau khi nghiệm thu móng + đà kiềng + bể nước ngầm + bể tự hoại (GĐ 3 và 4).
- Đợt 3 (25%): Sau khi nghiệm thu khung, sàn, mái (GĐ 6).
- Đợt 4 (20%): Sau khi nghiệm thu xây tô, chống thấm (GĐ 8).
Bước 7: Thi công hoàn thiện (GĐ 9 - 11)Thi công ốp lát gạch, trần, sơn nước, lắp đặt cửa, lan can, thiết bị điện và thiết bị vệ sinh theo đúng phụ lục vật tư.Đợt 5 (20%): Sau khi nghiệm thu hoàn thiện toàn bộ công trình (GĐ 11).
Bước 8: Bàn giao và bảo hành (GĐ 12)Vệ sinh công nghiệp, bàn giao nhà, trao Sổ bảo hành (5 năm kết cấu, 1 năm chống thấm, 12 tháng hoàn thiện) và kiểm tra định kỳ 6 tháng/lần trong 2 năm đầu.Đợt 6 (5%): Thanh toán sau 30 ngày bàn giao đưa vào sử dụng ổn định (GĐ 12).

Câu hỏi thường gặp về những rủi ro khi xây nhà

Xây nhà trọn gói hay thuê nhân công riêng gặp nhiều rủi ro hơn?

Thuê nhân công riêng khiến chủ nhà phải tự gánh toàn bộ rủi ro về mua sắm vật tư (dễ mua nhầm hàng giả, giá lẻ cao, hao hụt lớn), tự đọc bản vẽ chỉ đạo thợ và không có đơn vị chịu trách nhiệm bảo hành tổng thể khi nhà thấm nứt. Ngược lại, xây nhà trọn gói giúp quy toàn bộ trách nhiệm pháp lý, vật tư, tiến độ và bảo hành về một đầu mối duy nhất, với điều kiện chủ nhà phải khóa chặt phụ lục vật tư và lộ trình nghiệm thu 6 đợt trong hợp đồng.

Làm sao để không bị mất tiền oan khi nhà thầu đòi ứng tiền liên tục?

Nguyên tắc bất di bất dịch là chỉ thanh toán theo khối lượng công việc đã nghiệm thu thực tế trên công trường, tuyệt đối không thanh toán theo mốc thời gian hoặc cho ứng trước ngoài hợp đồng. Tại Xây Dựng Thiện Gia, khoản tạm ứng Đợt 1 khi ký hợp đồng chỉ là 10%, và mọi đợt giải ngân tiếp theo (20% - 25% - 20% - 20% - 5%) đều đòi hỏi phải có biên bản nghiệm thu giai đoạn đạt chuẩn kỹ thuật có chữ ký của chủ nhà.

Trước khi đào móng nhà phố sát vách, chủ nhà phải làm gì để tránh bị hàng xóm bắt đền vô lý?

Trước ngày đưa máy móc vào phá dỡ hoặc ép cọc, chủ nhà cần cùng đại diện nhà thầu sang gặp trực tiếp các hộ liền kề để khảo sát, chụp ảnh và quay video toàn bộ hiện trạng tường, trần, nền nhà kế bên (hoặc mời Thừa phát lại lập vi bằng hiện trạng). Việc ghi nhận rõ các vết nứt cũ từ đầu kết hợp biện pháp gia cố hố đào đúng kỹ thuật sẽ giúp bảo vệ chủ nhà trước các khiếu nại không có căn cứ.

Trường hợp nào chủ sở hữu nhà ở được tự thiết kế mà không bị coi là vi phạm quy định?

Theo khoản 2 Điều 10 Nghị định 207/2026/NĐ-CP, chủ sở hữu nhà ở chỉ được tự thiết kế khi công trình nhà ở riêng lẻ đáp ứng đồng thời đủ 4 điều kiện: Dưới 3 tầng, không có tầng hầm, tổng diện tích sàn dưới 250 m², chiều cao dưới 12 m. Nếu vượt bất kỳ điều kiện nào trong 4 điều kiện này, hồ sơ thiết kế bắt buộc phải do tổ chức hoặc cá nhân có đủ điều kiện năng lực hoạt động xây dựng thực hiện.

Nếu công trình xảy ra sai phạm bị xử phạt hành chính thì mức phạt tính cho cá nhân hay tổ chức?

Theo quy định tại nghị định xử phạt vi phạm hành chính trong hoạt động xây dựng (cập nhật theo Nghị định 339/2026/NĐ-CP), các khung tiền phạt nêu trong nghị định là mức phạt áp dụng đối với tổ chức (ví dụ công ty nhà thầu vi phạm quy định thi công, vật liệu). Đối với cùng một hành vi vi phạm hành chính, mức phạt tiền áp dụng đối với cá nhân (chủ nhà là cá nhân) bằng 1/2 mức phạt tiền đối với tổ chức.

Nhận trọn bộ Checklist kiểm soát 15 rủi ro và nghiệm thu xây nhà từ kỹ sư Xây Dựng Thiện Gia

Bạn chuẩn bị khởi công xây nhà và muốn sở hữu bộ Checklist kiểm tra pháp lý, rà soát hợp đồng, phụ lục vật tư và nghiệm thu 6 đợt thanh toán để chủ động phòng ngừa mọi rủi ro ngay từ ngày đầu? Hãy liên hệ ngay với đội ngũ kỹ sư của Xây Dựng Thiện Gia để nhận tài liệu miễn phí, được hỗ trợ thẩm tra báo giá và khảo sát hiện trạng tận nơi:
