Cầm trên tay bảng báo giá có tổng số tiền vừa khít ngân sách, nhưng đến lúc bàn giao lại phải vay mượn trả thêm vài trăm triệu đồng là nỗi ám ảnh lớn nhất của người làm nhà lần đầu. Phần lớn tình trạng phát sinh chi phí xây nhà không tự nhiên sinh ra trên công trường mà đã nằm sẵn ở những dòng bị lược bỏ khéo léo trong bảng báo giá sơ sài. Bài viết dưới đây của Xây Dựng Thiện Gia chỉ thẳng 12 khoản phát sinh thực tế khi ký hợp đồng xây nhà trọn gói và cách dùng điều khoản hợp đồng để khóa chặt từng khoản ngay từ ngày đầu.
Phát sinh chi phí xây nhà thường bắt nguồn từ 3 nhóm nguyên nhân: (1) Điều kiện địa chất ngầm, hiện trạng nhà liền kề và thủ tục pháp lý chưa được khảo sát kỹ; (2) Kẽ hở trong bảng báo giá của nhà thầu như ẩn hệ số diện tích, bỏ sót sàn trệt bê tông, ghi vật tư chung chung không có đơn giá trần hoặc cắt bớt 18 hạng mục vùng xám; và (3) Chủ đầu tư thay đổi thiết kế, nâng cấp vật tư giữa chừng. Cách chặn duy nhất là bóc tách dự toán từng dòng sau khảo sát và quy định trong hợp đồng: mọi khoản phát sinh chỉ được tính tiền khi có Biên bản phát sinh ký xác nhận của hai bên trước khi thi công.
- Không có cam kết "không phát sinh" vô điều kiện: Mọi cam kết không phát sinh chỉ đúng trong phạm vi bản vẽ thiết kế, phụ lục vật tư và hiện trạng mặt bằng đã chốt.
- Nhận diện 12 khoản chi phí ẩn chia làm 3 nhóm: 4 khoản từ địa chất - hiện trạng - pháp lý, 4 khoản từ kẽ hở bảng báo giá và 4 khoản từ thay đổi trong quá trình thi công.
- Khóa giá hoàn thiện bằng Đơn giá trần: Hợp đồng bắt buộc phải ghi rõ thương hiệu, mã hiệu và mức giá tối đa (đơn giá trần) cho từng loại gạch, sơn, đá, cửa và thiết bị vệ sinh.
- Nguyên tắc cứng "Ký biên bản trước - Thi công sau": Tại Xây Dựng Thiện Gia, bất kỳ hạng mục nào tự ý làm mà không có biên bản ghi rõ khối lượng và đơn giá do hai bên ký trước đều không được tính thêm tiền; hạng mục cắt giảm được trừ lại 100% theo đơn giá hợp đồng.
- Thanh toán gắn liền với nghiệm thu: Chia nhỏ thành 6 đợt thanh toán theo biên bản nghiệm thu thực tế trên công trường và giữ lại 5% bảo hành đến 30 ngày sau bàn giao.
Vì sao xây nhà bị phát sinh dù nhà thầu đã hứa "trọn gói không phát sinh"?
Tình trạng xây nhà bị phát sinh xảy ra ngay cả khi hợp đồng có ghi câu "cam kết không phát sinh chi phí" vì cam kết đó chỉ bảo vệ phần khối lượng đã liệt kê trên giấy, chứ không bao gồm những công việc bắt buộc phải làm ngoài đời thực nhưng bị nhà thầu "quên" đưa vào bảng báo giá ban đầu. Khi bước vào thi công, trước những hạng mục không làm thì không thể xây tiếp (như ép thêm cọc, đổ bê tông sàn trệt, đóng cừ chống sạt nhà bên cạnh), gia chủ buộc phải gật đầu trả thêm tiền.
Phân biệt Chi phí phát sinh hợp lý và Chi phí phát sinh vô lý: Trong quản lý dự toán xây dựng, phát sinh hợp lý là khoản tăng thêm do chủ đầu tư chủ động yêu cầu mở rộng diện tích, thay đổi công năng, nâng cấp vật tư cao hơn gói đã ký, hoặc do điều kiện địa chất ngầm bất khả kháng sau khi đã khảo sát. Ngược lại, phát sinh vô lý là khoản tiền đội lên do nhà thầu cố tình báo thiếu diện tích quy đổi, bỏ sót cấu kiện kỹ thuật bắt buộc, ghi chủng loại vật tư mập mờ hoặc tự ý áp thêm phụ phí vận chuyển, hẻm nhỏ sau khi đã đặt bút ký hợp đồng.
Để kiểm soát nhóm rủi ro khi xây nhà liên quan đến tài chính, gia chủ cần hiểu đúng phạm vi của cụm từ xây nhà không phát sinh trước khi so sánh tổng tiền giữa các đơn vị:
| Tiêu chí phân định | Khoản nằm TRONG cam kết không phát sinh | Khoản nằm NGOÀI cam kết (Nơi phát sinh thật sự xuất hiện) |
|---|---|---|
| Bản vẽ thiết kế & Kết cấu | Đúng số tầng, diện tích sàn, vị trí tường ngăn, cầu thang và sơ đồ điện nước đã ký duyệt. | Đập tường xây lại, dời nhà vệ sinh, đổi mái tôn sang mái ngói hoặc thêm diện tích sàn giữa chừng. |
| Chủng loại vật tư | Vật tư phần thô và hoàn thiện nằm trong danh mục thương hiệu và mức giá trần của phụ lục hợp đồng. | Chủ nhà đổi sang mẫu gạch, đá, cửa hoặc thiết bị vệ sinh có đơn giá cao hơn mức giá trần của gói. |
| Phạm vi hạng mục công việc | Các hạng mục phần thô và hoàn thiện cơ bản của ngôi nhà được liệt kê thành dòng trong dự toán. | Các công việc bị bỏ trống: ép cọc âm, phá dỡ nhà cũ, cổng rào, sân vườn, nội thất rời, phí đấu nối điện nước, hoàn công. |
12 khoản phát sinh chi phí xây nhà phổ biến nhất nằm ở đâu?
Thay vì nói chung chung rằng làm nhà rất dễ đội vốn, đội ngũ kỹ sư của Xây Dựng Thiện Gia bóc tách cụ thể 12 khoản chi phí phát sinh khi xây nhà thường gặp nhất trên thực tế thành 3 nhóm theo đúng trình tự từ lúc khảo sát đất, đọc bảng báo giá cho đến khi thi công hoàn thiện. Bạn có thể dùng trực tiếp danh sách các khoản phát sinh khi xây nhà dưới đây để hỏi thẳng nhà thầu trước khi ký hợp đồng.
Nhóm 1 (Khoản 1 - 4): Phát sinh từ khảo sát địa chất, hiện trạng mặt bằng và thủ tục pháp lý
Đây là nhóm chi phí nằm dưới lòng đất, sát vách nhà hàng xóm hoặc tại cơ quan hành chính. Nếu đơn vị thi công chỉ báo giá qua điện thoại mà không xuống hiện trường đo đạc, bạn chắc chắn sẽ gặp 4 khoản này:
- Khoản 1 - Phát sinh chiều dài ép cọc bê tông hoặc buộc phải đổi phương án móng: Trong mọi báo giá xây dựng, đơn giá m² chỉ bao gồm phần đài cọc và giằng móng (hệ số 30% - 40% diện tích trệt), còn phần cọc bê tông cốt thép luôn tính riêng theo mét dài thực tế nhân với đơn giá cọc cộng ca máy ép. Nếu không khảo sát địa chất hoặc tham khảo hố khoan lân cận, dự toán ban đầu có thể tạm tính sâu 12 m/tim cọc, nhưng khi ép thực tế gặp túi bùn phải ép tới 20 - 24 m mới đạt lực ép tải Pmax, làm đội thêm từ 40 đến hơn 100 triệu đồng tiền cọc.
- Khoản 2 - Chi phí phá dỡ nhà cũ, vận chuyển xà bần, hút nước ngầm và bảo vệ nhà liền kề: Với các gia chủ đập nhà cũ xây lại, việc tháo dỡ, đào bỏ móng cũ ngầm dưới đất, bơm hút nước ngầm và đóng cừ Larsen hoặc chống sạt lở cho hai nhà sát vách là khoản chi bắt buộc. Ngoài ra, nếu chủ quan bỏ qua bước lập vi bằng (hoặc biên bản ghi nhận hiện trạng có ảnh chụp) trước khi khởi công, khi nhà bên cạnh xuất hiện vết nứt, gia chủ rất dễ bị đòi bồi thường hàng chục triệu đồng cho cả những vết nứt cũ đã có từ trước.
- Khoản 3 - Phụ thu điều kiện thi công hẻm nhỏ, bãi tập kết vật tư và diện tích nhỏ: Công trình nằm trong hẻm nhỏ dưới 3 m (xe tải và xe bồn bê tông không vào được, phải trung chuyển bằng xe ba gác) thường làm chi phí thực tế tăng thêm 8% - 10%; công trình có tổng diện tích quy đổi dưới 200 m² tăng thêm 5%. Nhiều nhà thầu cố tình ẩn khoản phụ thu này lúc chào giá để trúng thầu, đợi đến khi đào móng xong mới yêu cầu chủ nhà trả thêm tiền vận chuyển thủ công, tiền thuê vỉa hè tập kết cát đá hoặc tiền điện nước thi công.
- Khoản 4 - Chi phí điều chỉnh giấy phép xây dựng, lệ phí đấu nối điện nước 3 pha và hoàn công: Khi nhà thầu ghi "Tặng giấy phép xây dựng", ưu đãi đó chỉ bao gồm chi phí lập bản vẽ xin phép và đi nộp hồ sơ (như tại trang dịch vụ xin giấy phép xây dựng của Xây Dựng Thiện Gia), chưa bao gồm lệ phí nhà nước, phí hạ công tơ điện 3 pha, phí đấu nối đồng hồ nước mới và đặc biệt là chi phí dịch vụ hoàn công (từ 8 - 13 triệu đồng kèm lệ phí trước bạ 0,5% khi cập nhật nhà vào sổ hồng). Nghiêm trọng hơn, nếu trong lúc xây bạn tự ý cơi nới sai giấy phép (lấn khoảng lùi, tăng chiều cao tầng, đua ban công quá quy định), theo Điều 25 và Điều 5 khoản 4 Nghị định 339/2026/NĐ-CP về xử phạt vi phạm hành chính trong lĩnh vực xây dựng (hiệu lực từ ngày 26/8/2026), mức phạt đối với tổ chức xây nhà ở riêng lẻ sai phép/không phép lên tới 60 - 80 triệu đồng (cá nhân bằng 1/2 mức phạt của tổ chức, tức 30 - 40 triệu đồng), đồng thời bị buộc tháo dỡ phần sai phạm và đình chỉ thi công.

Nhóm 2 (Khoản 5 - 8): Phát sinh do "kẽ hở" trong bảng báo giá và hợp đồng của nhà thầu
Nếu Nhóm 1 đến từ yếu tố hiện trường, thì Nhóm 2 hoàn toàn nằm trên bàn giấy. Một số đơn vị lợi dụng việc gia chủ không rành kỹ thuật đọc dự toán để tạo ra 4 kẽ hở sau:
- Khoản 5 - Báo giá lập lờ hệ số quy đổi diện tích (tính thiếu lúc chào giá, đo bù lúc quyết toán): Cùng đơn giá 5.500.000 đ/m², nhưng lúc chào giá nhà thầu chỉ tính diện tích sàn các tầng mà "quên" tính diện tích móng (30% - 50%), mái bê tông (40% - 50%), sê-nô, sân trước hoặc ô trống giếng trời để tổng tiền trông rẻ hơn đối thủ 150 - 200 triệu đồng. Tuy nhiên, trong hợp đồng lại cài điều khoản "Quyết toán theo diện tích đo đạc thực tế nhân hệ số". Đến khi xong nhà, họ đo toàn bộ các phần phụ này cộng vào làm tổng tiền vọt lên. Bạn cần đối chiếu kỹ bộ hệ số chuẩn tại bài cách tính diện tích xây dựng trước khi so giá.
- Khoản 6 - Bỏ sót hạng mục đổ bê tông cốt thép sàn tầng trệt và nâng cốt nền: Tại các khu vực nền đất yếu hoặc nhà dùng móng cọc, sàn tầng trệt cần được đan sắt đổ bê tông cốt thép liên kết vào đà kiềng để tránh sụt lún gạch nền về sau (khi đó hệ số móng cọc tại Xây Dựng Thiện Gia được tính chuẩn là 50% diện tích trệt thay vì 30% - 40%). Nhiều báo giá giá rẻ chỉ tính cán vữa xi măng trực tiếp lên nền cát đầm; đến khi ra công trường kỹ sư mới khuyên chủ nhà "nên đổ bê tông sàn trệt cho chắc" và tính thêm 30 - 50 triệu đồng.
- Khoản 7 - Ghi chủng loại vật tư chung chung hoặc cài chữ "tương đương" không có đơn giá trần: Trong bảng báo giá chỉ ghi vỏn vẹn "Cửa nhôm kính", "Thiết bị vệ sinh Inax hoặc tương đương", "Gạch lát nền 60x60 loại 1" mà không ghi rõ mã sản phẩm hay mức giá trần tối đa (ví dụ 280.000 đ/m² gạch). Đây vừa là kẽ hở dẫn đến nạn bớt xén vật tư xây dựng, vừa là cái bẫy để khi vào giai đoạn hoàn thiện, nhà thầu đưa ra mẫu gạch rẻ tiền xấu nhất rồi gợi ý chủ nhà "bù thêm tiền" để đổi sang mẫu đẹp hơn.
- Khoản 8 - Bỏ ngỏ 18 hạng mục "vùng xám" và phần ngoài thân nhà: Gia chủ thường nghĩ xây trọn gói là bao gồm tất cả mọi thứ trong khuôn viên đất. Thực tế, nếu không hỏi trước danh mục xây nhà trọn gói bao gồm những gì, bạn sẽ phải chi thêm tiền cho hàng loạt hạng mục bị loại trừ như: máy bơm nước, máy nước nóng, bồn nước inox, mặt đá bàn bếp, đèn trang trí, hệ điện 3 pha (tại Xây Dựng Thiện Gia 8 khoản này đã có sẵn trong gói), cùng các khoản tính riêng như cổng rào, lát sân, mái che sân thượng, ống đồng máy lạnh âm tường, rèm cửa, khung sắt bảo vệ và tủ bếp gỗ.
Nhóm 3 (Khoản 9 - 12): Phát sinh từ thay đổi của chủ đầu tư và biến động trong lúc thi công
Bốn khoản cuối cùng phát sinh ngay trong quá trình công trình đang chạy, xuất phát từ chất lượng hồ sơ thiết kế ban đầu, tâm lý chọn hàng của gia chủ và điều khoản quản lý hợp đồng:
- Khoản 9 - Đập phá, sửa đổi công năng giữa chừng do bản vẽ thiết kế sơ sài: Nhiều đơn vị quảng cáo "miễn phí thiết kế" nhưng thực chất chỉ vẽ vài tờ mặt bằng xin phép, thiếu bản vẽ bố trí nội thất 2D/3D và thiếu sơ đồ định vị ổ cắm điện, đường ống cấp thoát nước chi tiết. Khi xây tường lên, gia chủ vào xem mới phát hiện giường ngủ kê bị vướng cửa, ổ cắm nằm sau tủ áo hoặc trần thạch cao bị cấn dầm. Lúc này, việc đập tường xây lại, cắt đục bê tông đi lại ống điện nước sẽ làm phát sinh chi phí nhân công và vật tư gấp đôi.
- Khoản 10 - Tâm lý "nâng cấp" vật tư hoàn thiện và mua sắm nội thất rời quá đà: Đây là khoản phát sinh chủ quan phổ biến nhất. Khi đi xem mẫu thực tế hoặc nghe người quen góp ý, gia chủ rất dễ đổi từ gạch 280.000 đ/m² lên gạch khổ lớn 550.000 đ/m², đổi bồn cầu thường sang bồn cầu thông minh, thêm phào chỉ hoặc ốp đá mặt tiền. Mỗi hạng mục nhích lên vài chục triệu sẽ cộng dồn thành khoản vượt ngân sách từ 100 - 300 triệu đồng.
- Khoản 11 - Điều khoản trượt giá vật tư hoặc kéo dài tiến độ thi công: Nếu hợp đồng không khóa cố định đơn giá phần thô trong suốt thời gian xây dựng, khi giá thép hoặc xi măng biến động theo quý, nhà thầu sẽ yêu cầu chủ nhà bù chênh lệch. Đồng thời, nếu gia chủ chậm chốt mẫu gạch, thiết bị vệ sinh hoặc cửa nhôm khiến đội thợ phải ngưng việc chờ vật tư, thời gian thuê nhà ở tạm và chi phí quản lý công trường sẽ đội lên tương ứng.
- Khoản 12 - Chi phí tự sửa chữa thấm nứt sau bàn giao do nhà thầu trốn bảo hành: Nhiều chủ nhà thanh toán đủ 100% tiền ngay ngày nhận bàn giao chìa khóa. Chỉ sau một mùa mưa, sân thượng hoặc cổ ống nhà vệ sinh bị thấm dột, gọi điện cho nhà thầu thì bị khất lần hoặc đổ lỗi do co ngót tự nhiên. Cuối cùng, gia chủ phải tự bỏ ra 20 - 40 triệu đồng thuê đội thợ chống thấm bên ngoài về đục gạch làm lại.
"Khoản phát sinh đắt đỏ nhất không phải là tăng giá vài bao xi măng, mà là sự thay đổi trên công trường khi tường đã xây và bê tông đã đổ. Một bộ hồ sơ thiết kế kỹ thuật thi công được duyệt kỹ từng vị trí kê giường, từng công tắc điện kèm bảng phụ lục vật tư có giá trần rõ ràng trước ngày khởi công sẽ giúp gia chủ triệt tiêu tới 90% nguy cơ đội vốn."
Lê Xuân Thiện, Người sáng lập Xây Dựng Thiện Gia, Phụ trách quản lý thi công nhà ở
Làm sao để chặn đứng các khoản phát sinh ngay từ hợp đồng xây dựng?
Để bảo vệ ngân sách, bạn không cần phải trở thành kỹ sư xây dựng mà chỉ cần kiểm soát chặt các điều khoản trong hợp đồng trước khi ký và chuyển tiền tạm ứng đợt 1. Khi rà soát các điểm hợp đồng xây nhà cần lưu ý hoặc đối chiếu với mẫu hợp đồng xây nhà trọn gói trên thị trường, hãy dùng bảng ma trận khóa 12 khoản phát sinh mà Xây Dựng Thiện Gia đang áp dụng dưới đây:
| Nhóm rủi ro phát sinh | Khoản phát sinh cụ thể (1 - 12) | Điều khoản hợp đồng & Biện pháp chặn tại Xây Dựng Thiện Gia |
|---|---|---|
| Nhóm 1: Địa chất, Hiện trạng & Pháp lý | 1. Ép cọc bê tông sâu hơn dự kiến | Khảo sát thực địa kỹ; hợp đồng ghi rõ đơn giá cố định trên mỗi mét dài cọc (theo chủng loại cọc và mác bê tông) và chi phí ca máy ép ngay từ đầu; nghiệm thu tim cọc và chiều dài cọc thực tế tại hiện trường. |
| Nhóm 1 | 2. Phá dỡ, xà bần & Nứt nhà liền kề | Chụp ảnh, quay video và lập biên bản ghi nhận hiện trạng nhà liền kề trước khi khởi công; tách dòng báo giá riêng cho phần phá dỡ, vận chuyển xà bần và cừ gia cố chống sạt (nếu cần). |
| Nhóm 1 | 3. Phụ thu hẻm nhỏ & Diện tích nhỏ | Khảo sát đường vào trước khi báo giá; chốt cứng mức điều chỉnh (hẻm <3 m: +8% - 10%; tổng DTXD quy đổi <200 m²: +5%) ngay trong báo giá ban đầu, cấm cộng thêm sau khi đã ký hợp đồng. |
| Nhóm 1 | 4. Sai phép, đấu nối điện nước & Hoàn công | Kiểm tra quy hoạch và khoảng lùi miễn phí trước khi vẽ; tặng thủ tục xin GPXD; thông báo rõ ngay từ đầu mức phí hoàn công riêng (8 - 13 triệu đồng tùy quy mô) và lệ phí nhà nước theo biên lai. |
| Nhóm 2: Kẽ hở Bảng báo giá | 5. Lập lờ hệ số quy đổi diện tích | Công khai bảng hệ số diện tích duy nhất trong hợp đồng; sau khi có bản vẽ thiết kế, lập bảng dự toán bóc tách từng tầng, từng cấu kiện và từng dòng hạng mục để chốt tổng giá trị hợp đồng. |
| Nhóm 2 | 6. Bỏ sót đổ bê tông sàn trệt & Cốt nền | Quy định rõ trong báo giá phần móng: móng cọc không đổ sàn trệt tính 30% - 40%, có đổ sàn trệt BTCT tính 50% diện tích trệt; xác định cốt nền cao hơn mặt đường ngay từ bản vẽ kỹ thuật. |
| Nhóm 2 | 7. Vật tư ghi chung chung / "tương đương" | Đính kèm Phụ lục vật tư là một phần không tách rời của hợp đồng: phần thô ghi đích danh thương hiệu (Việt Nhật/Hòa Phát, Hà Tiên/Insee, Bình Minh, Cadivi); phần hoàn thiện ghi rõ đơn giá trần từng món. |
| Nhóm 2 | 8. Mập mờ 18 hạng mục "vùng xám" | Đưa nguyên bảng phân định 18 hạng mục vùng xám vào hợp đồng (8 mục đã gồm trong gói, 3 mục tách dòng báo giá riêng, 7 mục không bao gồm) để gia chủ biết rõ trước khi ký. |
| Nhóm 3: Thay đổi khi Thi công | 9. Đập phá sửa đổi do bản vẽ sơ sài | Triển khai đầy đủ bộ hồ sơ thiết kế kỹ thuật thi công (kiến trúc, kết cấu, điện nước M&E, phối cảnh 3D mặt tiền); hỗ trợ sửa mặt bằng tối đa 3 lần và phối cảnh 2 lần đến khi gia chủ ưng ý mới khởi công. |
| Nhóm 3 | 10. Vung tay nâng cấp vật tư hoàn thiện | Áp dụng cơ chế bù - trừ theo đơn giá trần: chọn mẫu bằng hoặc thấp hơn giá trần không tốn thêm tiền; chọn mẫu cao hơn chỉ trả đúng phần chênh lệch theo hóa đơn/biên bản xác nhận. |
| Nhóm 3 | 11. Trượt giá vật tư & Kéo dài tiến độ | Cam kết giữ nguyên đơn giá phần thô theo hợp đồng đã ký; lập bảng tiến độ cung ứng vật tư để chủ nhà chốt mẫu hoàn thiện đúng mốc, kèm điều khoản phạt chậm tiến độ do lỗi nhà thầu. |
| Nhóm 3 | 12. Tốn tiền tự sửa thấm nứt sau bàn giao | Thanh toán chia 6 đợt theo nghiệm thu; Đợt 6 giữ lại 5% giá trị hợp đồng trong 30 ngày sau bàn giao; cam kết phản hồi Zalo trong 24 giờ, sự cố khẩn cấp có mặt trong 48 giờ. |

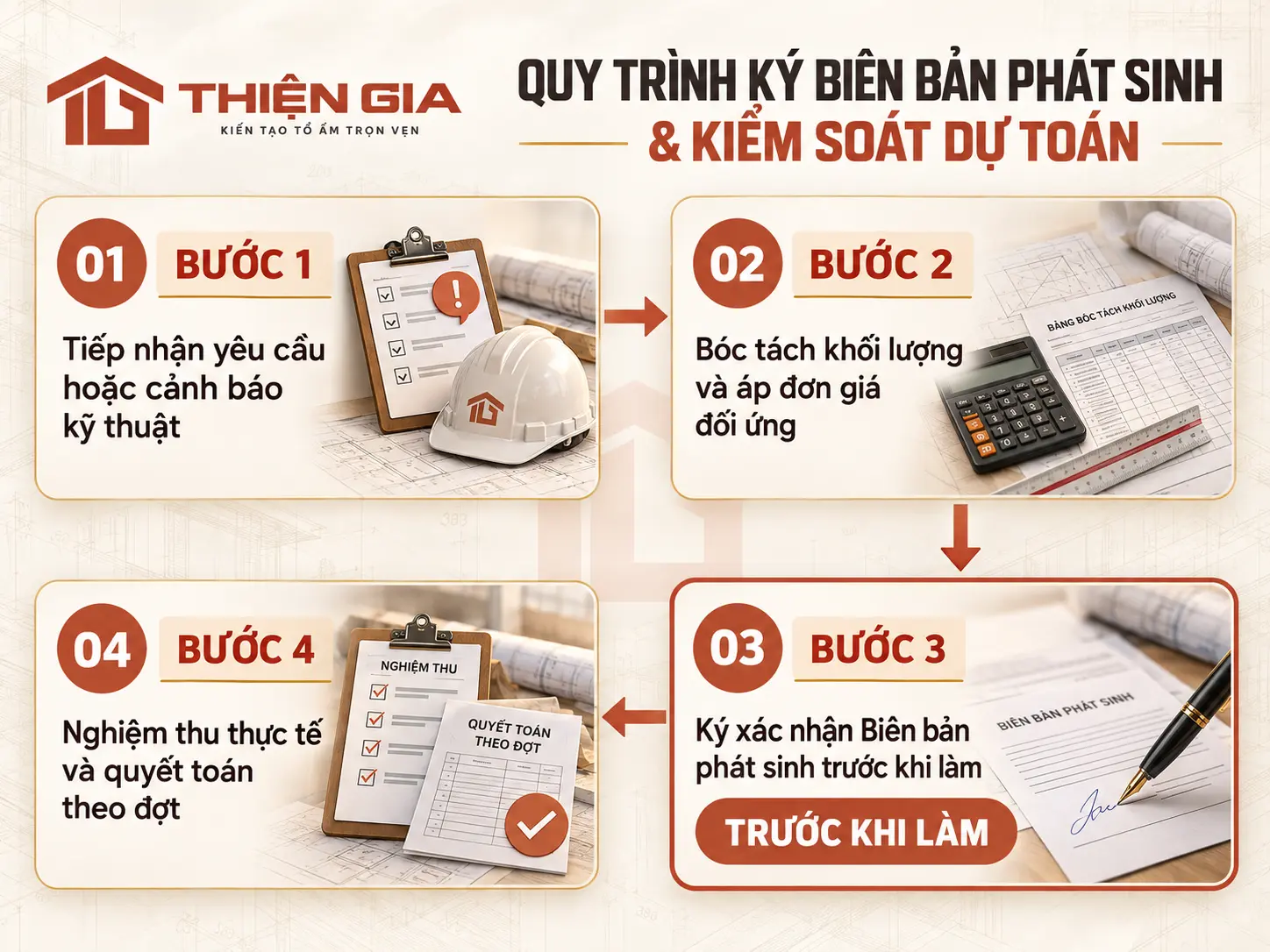

Quy trình xử lý "Biên bản phát sinh" chuẩn tại Xây Dựng Thiện Gia diễn ra thế nào?
Chúng tôi không hứa "không phát sinh", vì trong suốt 4 - 5 tháng xây nhà, gia chủ luôn có quyền thay đổi nhu cầu sử dụng hoặc đổi mẫu gạch, mẫu thiết bị vệ sinh mình yêu thích. Điều Xây Dựng Thiện Gia cam kết bằng văn bản là bạn luôn biết trước chính xác mình sẽ trả thêm (hoặc được trừ lại) bao nhiêu tiền thông qua quy trình Biên bản phát sinh 4 bước:

- Bước 1 - Tiếp nhận yêu cầu hoặc cảnh báo kỹ thuật: Khi chủ đầu tư muốn thay đổi thiết kế, đổi mã vật tư hoàn thiện, hoặc khi đào móng phát hiện điều kiện ngầm bất thường, kỹ sư phụ trách công trình sẽ lập tức kiểm tra tính khả thi về kết cấu và pháp lý giấy phép xây dựng.
- Bước 2 - Bóc tách khối lượng và áp đơn giá đối ứng: Bộ phận dự toán tính toán chi tiết khối lượng công việc tăng thêm (hoặc giảm đi) dựa trên đơn giá đã niêm yết trong hợp đồng và mức đơn giá trần của phụ lục vật tư. Tuyệt đối không có chuyện nhà thầu tự đặt ra mức giá mới cao bất thường khi công trình đang làm dở.
- Bước 3 - Ký xác nhận Biên bản phát sinh trước khi làm: Bảng tính được gửi cho gia chủ duyệt. Nếu bạn đồng ý, hai bên ký vào Biên bản phát sinh (hoặc Phụ lục hợp đồng) rồi đội thợ mới được phép thi công. Nếu bạn thấy chi phí tăng thêm chưa phù hợp ngân sách, bạn toàn quyền từ chối để giữ nguyên phương án ban đầu. Ngược lại, nếu bạn cắt bớt hạng mục hoặc chọn vật tư thấp hơn giá trần, biên bản sẽ ghi nhận phát sinh giảm để khấu trừ 100% số tiền chênh lệch cho bạn.
- Bước 4 - Nghiệm thu thực tế và quyết toán theo đợt: Hạng mục thay đổi sau khi hoàn thành được nghiệm thu trực tiếp tại công trường và cộng (hoặc trừ) minh bạch vào đợt thanh toán kế tiếp trong lịch trình 6 đợt. Hạng mục nào đội thợ tự ý làm mà không có biên bản ký trước của chủ đầu tư thì chủ đầu tư không phải thanh toán.
Nên chuẩn bị quỹ dự phòng khi xây nhà bao nhiêu là hợp lý?
Một số bài viết trên mạng khuyên gia chủ phải chuẩn bị quỹ dự phòng lên tới 20% - 50% tổng chi phí xây dựng, nhưng đây là con số thiếu thực tế và chỉ xảy ra khi bạn tự làm nhà không có bản vẽ thiết kế, không có bảng dự toán bóc tách. Khi đã ký hợp đồng trọn gói có phụ lục vật tư và ranh giới hạng mục rõ ràng, mức quỹ dự phòng chỉ cần thiết lập hợp lý dựa trên đặc điểm thực tế của khu đất và nhu cầu mua sắm ngoài gói của gia đình.
| Nhóm công trình & Hiện trạng khu đất | Rủi ro biến số chính cần dự phòng | Cách chuẩn bị quỹ dự phòng hợp lý |
|---|---|---|
| Nhóm A: Nhà phố trên đất trống tại khu dân cư hiện hữu hoặc khu phân lô đồng bộ (Đường rộng xe tải vào tận nơi, địa chất ổn định). | Biến số phần ngầm rất thấp; chi phí tăng thêm chủ yếu đến từ việc gia chủ muốn nâng cấp thiết bị hoàn thiện hoặc mua sắm thêm đồ nội thất rời. | Chỉ cần chuẩn bị khoản dự phòng nhỏ cho chênh lệch chiều dài cọc (nếu ép cọc) và tách riêng ngân sách mua sắm nội thất rời (tủ bếp, giường, tủ áo, máy lạnh, rèm cửa) ngay từ đầu. |
| Nhóm B: Đập nhà cũ xây mới kẹp giữa hai nhà liền kề trong hẻm (Nhà hàng xóm đã cũ yếu, hẻm nhỏ dưới 3 m). | Có thể phát sinh ở khâu đào móng cũ ngầm, đóng cừ chống sạt, gia cố nền móng nhà kế bên và chi phí trung chuyển vật tư. | Yêu cầu nhà thầu khảo sát hẻm để chốt phụ thu ngay trong báo giá; dành riêng một khoản dự phòng an toàn cho công tác lập vi bằng, gia cố móng và xử lý giáp ranh nhà liền kề. |
| Nhóm C: Xây nhà trên nền đất yếu vùng ven hoặc đất rộng ở tỉnh (Đất ruộng, đất vườn san lấp, ven kênh rạch). | Biến số lớn nằm ở chiều sâu gia cố móng (ép cọc bê tông/cừ tràm), khối lượng cát san lấp tôn nền và các hạng mục cổng rào, sân bãi ngoài nhà. | Nên thực hiện khảo sát địa chất (hoặc ép thử cọc) và yêu cầu nhà thầu lập dòng báo giá riêng cho toàn bộ phần tường bó nền, san lấp, cổng rào, bể tự hoại trước khi chốt ngân sách tổng. |
Để ước lượng nhanh ngân sách xây dựng cơ bản trước khi phân bổ quỹ dự phòng và ngân sách nội thất, bạn có thể sử dụng công cụ dự toán chi phí xây nhà trực tuyến của Xây Dựng Thiện Gia để nắm ngay tổng diện tích quy đổi theo đúng kích thước lô đất của mình.
Câu hỏi thường gặp về phát sinh chi phí xây nhà
Dưới đây là giải đáp cụ thể từ đội ngũ kỹ sư Xây Dựng Thiện Gia cho 6 tình huống tranh chấp và thắc mắc phổ biến nhất xoay quanh chi phí phát sinh khi làm nhà:
1. Nhà thầu cam kết "xây nhà trọn gói không phát sinh" có đáng tin không?
Câu cam kết này chỉ đáng tin khi đi kèm 3 tài liệu đính kèm trong hợp đồng: (1) Bộ bản vẽ thiết kế kỹ thuật thi công chi tiết; (2) Bảng dự toán bóc tách đầy đủ diện tích móng, mái, tầng và danh sách 18 hạng mục vùng xám; (3) Phụ lục vật tư ghi rõ thương hiệu và đơn giá trần. Nếu chưa có bản vẽ chi tiết và bảng vật tư mà nhà thầu đã hứa "trọn gói 100% không phát sinh" trên một con số tổng thì đó chỉ là khẩu hiệu để chốt hợp đồng.
2. Khi ép cọc bê tông thực tế sâu hơn dự toán ban đầu thì chi phí phát sinh tính thế nào?
Phần ép cọc bê tông luôn được nghiệm thu và thanh toán theo số mét dài cọc thực tế ép xuống đất để đạt đủ tải trọng thiết kế (Pmax). Trong hợp đồng của Xây Dựng Thiện Gia, đơn giá trên mỗi mét dài cọc và chi phí ca máy ép được chốt cố định ngay từ đầu. Nếu thực tế phải ép sâu hơn dự kiến, bạn chỉ thanh toán đúng số mét cọc tăng thêm nhân với đơn giá đã ký; ngược lại, nếu ép nông hơn dự kiến đã đạt tải thì bạn được giảm trừ tương ứng.
3. Trong quá trình xây nhà, nếu gia chủ cắt bớt hạng mục hoặc chọn vật tư rẻ hơn giá trần thì có được trừ tiền không?
Có, được trừ lại 100% phần chênh lệch. Tại Xây Dựng Thiện Gia, nguyên tắc phát sinh được áp dụng công bằng theo cả hai chiều tăng và giảm. Nếu bạn quyết định chọn mẫu gạch lát nền có giá 220.000 đ/m² trong khi đơn giá trần của Gói Khá là 280.000 đ/m², hoặc bạn muốn bỏ bớt một hạng mục hoàn thiện, chúng tôi sẽ lập biên bản giảm trừ toàn bộ khoản tiền chênh lệch đó vào đợt thanh toán kế tiếp.
4. Giá sắt thép, xi măng ngoài thị trường tăng đột biến lúc đang xây thì chủ nhà có phải bù thêm tiền không?
Không, nếu công trình thi công theo đúng tiến độ trong hợp đồng đã ký với Xây Dựng Thiện Gia. Khi bạn đã ký hợp đồng xây nhà trọn gói hoặc xây phần thô, đơn giá vật tư phần thô (thép, xi măng, bê tông thương phẩm, cát, đá, gạch xây) được chúng tôi khóa cố định và chịu trách nhiệm đặt hàng với đại lý phân phối. Chủ nhà chỉ chịu ảnh hưởng biến động giá trong trường hợp chủ động yêu cầu tạm ngưng công trình trong thời gian dài ngoài kế hoạch.
5. Tự ý thay đổi vách ngăn bên trong nhà khi đang thi công có bị phạt sai phép và phát sinh chi phí hoàn công không?
Theo Luật Xây dựng 2025 (số 135/2025/QH15, hiệu lực từ ngày 01/7/2026), nếu bạn chỉ điều chỉnh vách ngăn nội thất bên trong mà không làm thay đổi kết cấu chịu lực chính, không làm thay đổi diện tích sàn xây dựng, chiều cao tầng, số tầng hay mặt đứng ngoài nhà thì không bị coi là xây dựng sai phép và không ảnh hưởng đến thủ tục hoàn công. Tuy nhiên, nếu thay đổi làm tăng diện tích sàn hoặc lấn khoảng lùi, bạn bắt buộc phải làm thủ tục điều chỉnh giấy phép xây dựng tại UBND cấp xã trước khi thi công phần đó.
6. Nếu nhà thầu tự ý thi công hạng mục ngoài hợp đồng rồi mới báo giá đòi tiền thì chủ nhà xử lý ra sao?
Bạn có toàn quyền từ chối thanh toán khoản tiền đó nếu trong hợp đồng đã cài điều khoản chuẩn như tại Xây Dựng Thiện Gia: "Mọi hạng mục phát sinh ngoài phạm vi hợp đồng chỉ được thực hiện và tính phí khi có Biên bản xác nhận khối lượng và đơn giá có chữ ký của cả hai bên trước khi thi công". Điều khoản này buộc đội ngũ kỹ thuật tại công trường phải luôn báo cáo và xin ý kiến chủ nhà trước mọi thay đổi.
Nhận mẫu hợp đồng xây nhà và bảng bóc tách dự toán chặn phát sinh từ Xây Dựng Thiện Gia
Cách tốt nhất để không rơi vào thế bị động khi làm nhà là cầm sẵn một bộ hợp đồng mẫu chặt chẽ cùng bảng phụ lục vật tư có đơn giá trần để đối chiếu với các nhà thầu bạn đang làm việc. Đội ngũ kỹ sư của Xây Dựng Thiện Gia sẵn sàng gửi tặng bạn bộ tài liệu mẫu này, đồng thời hỗ trợ khảo sát thực địa, kiểm tra quy hoạch và lập bảng dự toán bóc tách từng dòng hoàn toàn miễn phí trong 24 giờ.
Với phương châm "Kiến tạo tổ ấm trọn vẹn", Xây Dựng Thiện Gia nhận thiết kế và thi công nhà ở dân dụng tại TP.HCM (bao gồm cả khu vực Bình Dương và Bà Rịa - Vũng Tàu cũ), Đồng Nai và Tây Ninh (bao gồm khu vực Long An cũ). Mời bạn liên hệ với chúng tôi để nhận bộ hồ sơ dự toán và hợp đồng mẫu qua các kênh dưới đây:
- Đơn vị thực hiện: Xây Dựng Thiện Gia
- Địa chỉ văn phòng: 340/58/9 Trần Thị Năm, Trung Mỹ Tây, TP.HCM
- Hotline / Zalo nhận hợp đồng mẫu & dự toán 24/7: 0982.45.95.75
- Email: xaydungthiengia@gmail.com
- Website chính thức: xaydungthiengia.com
Chưa có bình luận nào. Hãy là người đầu tiên chia sẻ ý kiến của bạn.
Để lại bình luận
Hãy để lại ý kiến của bạn bên dưới
